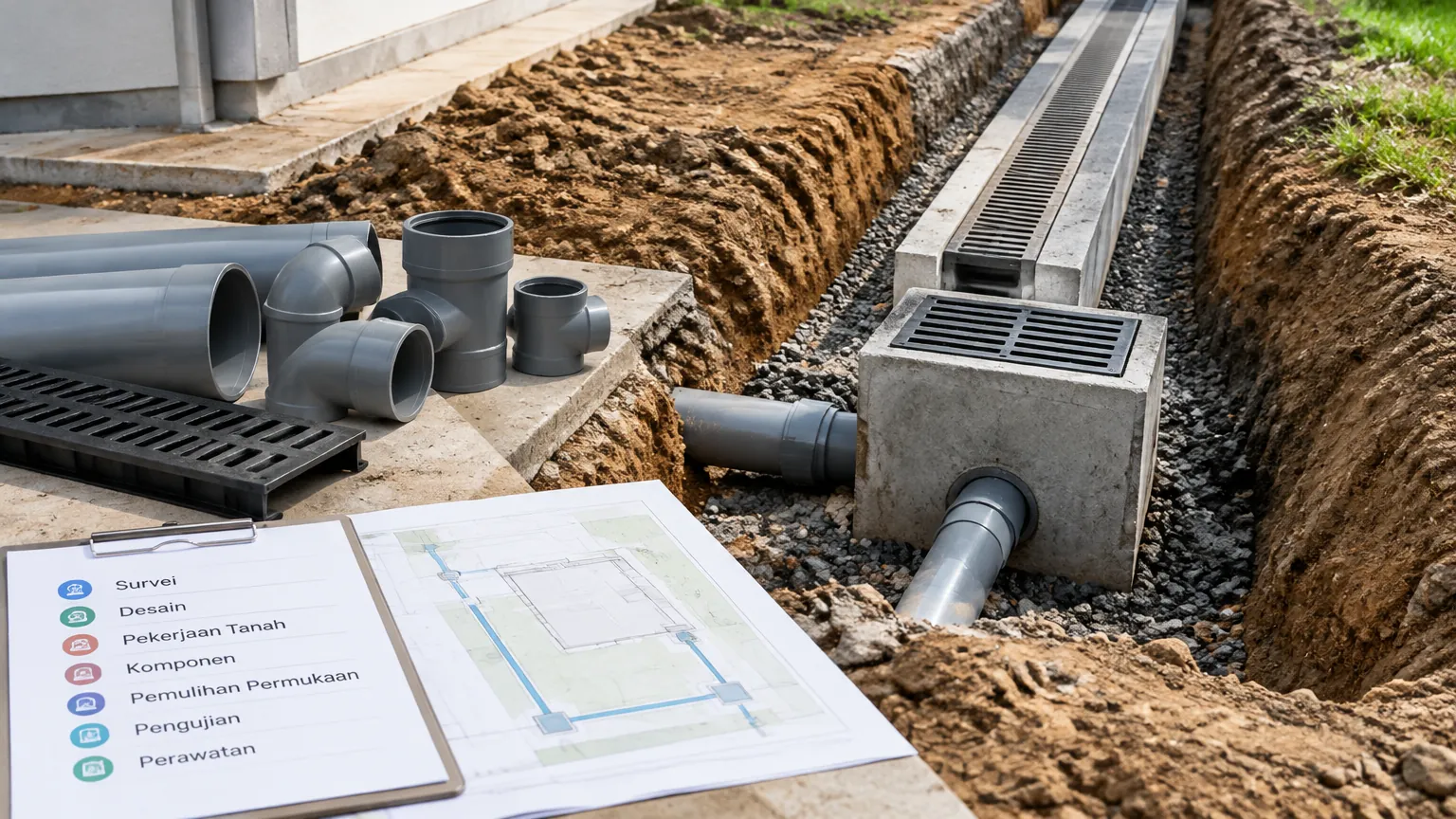

Biaya drainase berkualitas tidak bisa dinilai dari harga pipa atau saluran per meter. Anggaran yang dapat dipertanggungjawabkan harus memisahkan survei, desain, pekerjaan tanah, komponen, pemulihan permukaan, pengujian, dan perawatan. Penawaran yang tampak murah sering kali belum memasukkan akses bak kontrol, pengelolaan tanah galian, atau perbaikan finishing. Topik ini juga dapat ditelusuri melalui panduan drainase.

Tetapkan lingkup sebelum meminta angka

Tuliskan area tangkapan, masalah yang ingin diselesaikan, batas pekerjaan, dan titik buang. Lampirkan foto, denah, elevasi yang tersedia, serta catatan kapan genangan terjadi. Tanpa lingkup yang sama, dua penawaran tidak dapat dibandingkan secara adil: satu mungkin hanya memasang pipa, sementara yang lain mencakup survei, desain, pengujian, dan pemulihan.

Bedakan drainase hujan dari pipa air limbah. Pastikan pula apakah pekerjaan berada di dalam kavling atau memerlukan sambungan ke sistem lingkungan. Permen PUPR No. 12/PRT/M/2014 memberi kerangka penyelenggaraan sistem drainase perkotaan; persyaratan sambungan dan izin teknis perlu dikonfirmasi pada pemerintah daerah atau pengelola yang relevan.

Minta biaya survei dan desain terlihat

Survei dapat meliputi pengukuran elevasi, pemetaan utilitas, pemeriksaan outlet, uji tanah yang relevan, serta dokumentasi kondisi bangunan. Desain mengubah data itu menjadi rute, kapasitas, kemiringan, detail sambungan, bak kontrol, jalur limpasan, dan spesifikasi. Menghapus tahap ini tidak membuat risikonya hilang; risiko hanya dipindahkan ke masa konstruksi.

Untuk proyek sederhana, lingkup profesional dapat dibuat proporsional. Namun, kedekatan dengan fondasi, lereng, dinding penahan, ruang bawah, atau jaringan publik meningkatkan kebutuhan verifikasi. Minta dasar asumsi tertulis sehingga perubahan selama pekerjaan dapat dilacak.

Pecah pekerjaan konstruksi menjadi paket yang nyata

Pekerjaan tanah mencakup pembukaan permukaan, penggalian, penyanggaan atau perlindungan yang diperlukan, pemindahan material, pengeringan, urugan kembali, pemadatan, dan pemulihan. OSHA menjelaskan bahaya parit dan galian, termasuk runtuhan, air, akses, dan utilitas. Praktik keselamatan serta aturan proyek di Indonesia harus menjadi bagian lingkup, bukan biaya tambahan yang diabaikan.

Komponen sebaiknya dirinci: inlet, pipa atau saluran, sambungan, grating, bak kontrol, filter, tampungan, pompa bila benar-benar diperlukan, dan outlet. Catat merek atau standar produk yang disetujui, kuantitas, serta pengganti yang diperbolehkan. Hindari satu angka “material drainase” tanpa daftar.

Hitung dampak akses dan kondisi tapak

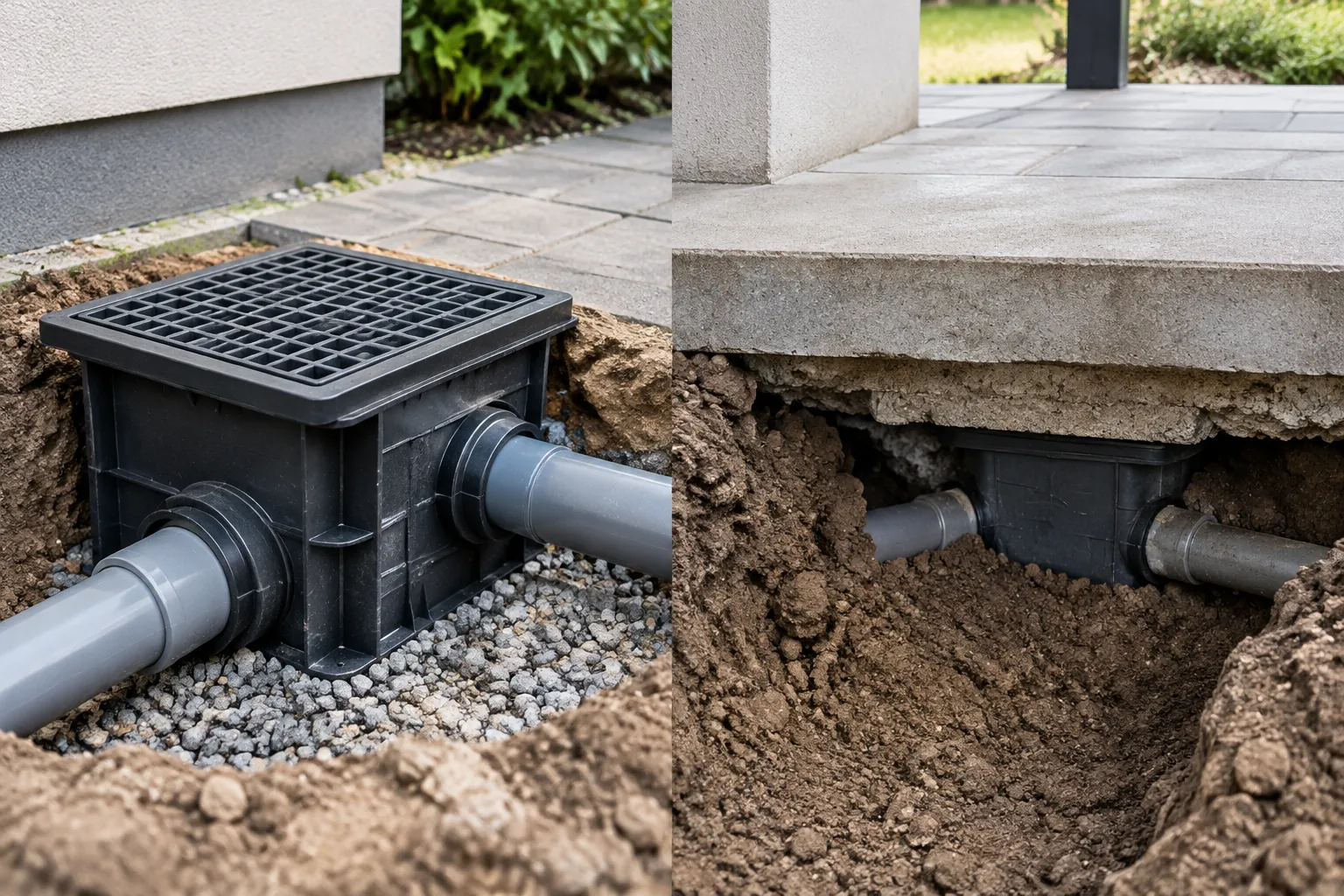

Bak kontrol dan pipa drainase di tepi bangunan
Sambungan pipa terlihat di sekitar bak kontrol pada jalur galian.

Rumah yang sudah jadi dapat memerlukan pembongkaran perkerasan, perlindungan interior, jalur angkut sempit, atau pekerjaan manual. Pohon, pagar, utilitas, serta aktivitas penghuni memengaruhi urutan dan durasi. Biaya pemulihan lantai, taman, dinding, atau jalan masuk harus muncul jelas agar tidak menjadi kejutan.

Akses perawatan juga merupakan investasi. Bak kontrol yang ditempatkan dengan benar mungkin menambah komponen awal, tetapi mengurangi pembongkaran ketika sumbatan terjadi. Sebaliknya, menanam sambungan di bawah elemen permanen membuat perbaikan berikutnya lebih sulit. Bandingkan biaya siklus hidup, bukan hanya nilai pemasangan.

Jangan menerima penghematan yang menghilangkan fungsi

Pengurangan biaya yang masuk akal dapat berasal dari penyederhanaan rute, pengurangan permukaan kedap, pemanfaatan gravitasi, tahapan pekerjaan, atau pemilihan material yang tersedia dan kompatibel. Penghematan menjadi berisiko bila menghilangkan outlet yang sah, akses kontrol, jalur limpasan darurat, perlindungan galian, atau pengujian.

Panduan ecodrain PUPR mendukung pendekatan terpadu dan berwawasan lingkungan. Elemen resapan atau retensi dapat mengurangi beban hilir bila kondisi tapak sesuai, tetapi tetap membutuhkan penilaian tanah, jarak bangunan, overflow, dan perawatan. Jangan menganggap solusi hijau otomatis lebih murah atau bebas pemeliharaan.

Tetapkan pengujian dan serah terima

Diagram pemeriksaan drainase sebelum penutupan dan dokumen saat serah terima
Periksa elevasi, arah aliran, sambungan, kebocoran, dan akses kontrol sebelum menutup galian; serahkan gambar terpasang, foto, daftar produk, serta petunjuk perawatan.

Penawaran perlu menyebut pemeriksaan elevasi, uji aliran, inspeksi sambungan, pembersihan awal, dan dokumentasi akhir. Jangan menutup galian sebelum arah aliran, kebocoran, serta akses kontrol diperiksa. Minta gambar kondisi terpasang, foto sebelum penutupan, daftar produk, dan petunjuk perawatan.

Pembayaran bertahap dapat dikaitkan dengan keluaran yang dapat diperiksa: persetujuan desain, material datang, pemasangan terbuka, hasil uji, pemulihan, dan serah terima. Ketentuan kontrak harus ditinjau sesuai proyek; hindari uang muka atau jaminan yang tidak proporsional tanpa kejelasan lingkup.

Bandingkan total keputusan, bukan angka terendah

Susun tabel dengan kolom lingkup, asumsi, pengecualian, material, akses, keselamatan, pengujian, pemulihan, garansi tertulis, dan jadwal. Mintalah penawaran itemized berbasis kondisi proyek, bukan harga pasar tetap yang belum tentu berlaku pada tapak Anda. Sisihkan kontingensi berdasarkan risiko yang sudah diidentifikasi, bukan persentase rekaan.

Kendalikan perubahan dan biaya operasi

Masukkan tanggung jawab bila pengujian gagal: siapa yang membongkar, memperbaiki, menguji ulang, dan memulihkan permukaan. Bedakan cacat pemasangan dari perubahan lingkup akibat kondisi tersembunyi. Dokumentasi perubahan sebaiknya memuat penyebab, konsekuensi teknis, tambahan waktu, dan persetujuan biaya sebelum pekerjaan diteruskan. Cara ini membuat keputusan tetap dapat diaudit tanpa mengandalkan percakapan lisan.

Bandingkan juga kebutuhan operasi setelah serah terima: frekuensi inspeksi, akses alat, pembuangan sedimen, energi pompa bila ada, dan ketersediaan suku cadang. Solusi dengan investasi awal lebih tinggi belum tentu lebih mahal bila aksesnya baik dan risiko pembongkaran ulang rendah. Sebaliknya, komponen murah yang menutup titik kontrol dapat menciptakan biaya besar saat satu sambungan bermasalah.
