Estimasi biaya drainase yang dapat dipakai untuk mengambil keputusan bukan satu angka per meter. Susun anggaran dari gambar jalur dan daftar volume, lalu pisahkan biaya persiapan, galian, pipa atau saluran, struktur kontrol, pengujian, penimbunan, pemulihan permukaan, keselamatan, dan risiko. Harga satuan harus berasal dari penawaran terkini di lokasi proyek atau acuan resmi yang relevan, bukan angka nasional yang dilepas dari kondisi tapak. Topik ini juga dapat ditelusuri melalui panduan drainase.

Mulai dengan batas pekerjaan yang sama

Dua penawaran tidak dapat dibandingkan bila ruang lingkupnya berbeda. Nyatakan sumber air yang ditangani, titik pembuangan, panjang jalur, jumlah inlet dan bak, bagian yang melintas di bawah lantai atau kendaraan, serta permukaan yang harus dipulihkan. Sertakan survei elevasi dan pemeriksaan utilitas bila dibutuhkan. Tanpa batas ini, penawaran murah sering hanya mencakup pipa dan tenaga pasang, sedangkan pekerjaan sulit muncul sebagai tambahan.

Pisahkan item yang pasti dari item bersyarat. Volume pipa dan jumlah fitting dapat dihitung dari gambar. Penggantian tanah lunak, pemindahan utilitas tidak tercatat, atau pengeringan galian mungkin baru dipastikan setelah pembukaan. Untuk item bersyarat, minta dasar pengukuran dan mekanisme persetujuan sebelum dikerjakan.

Pecah biaya langsung per kegiatan

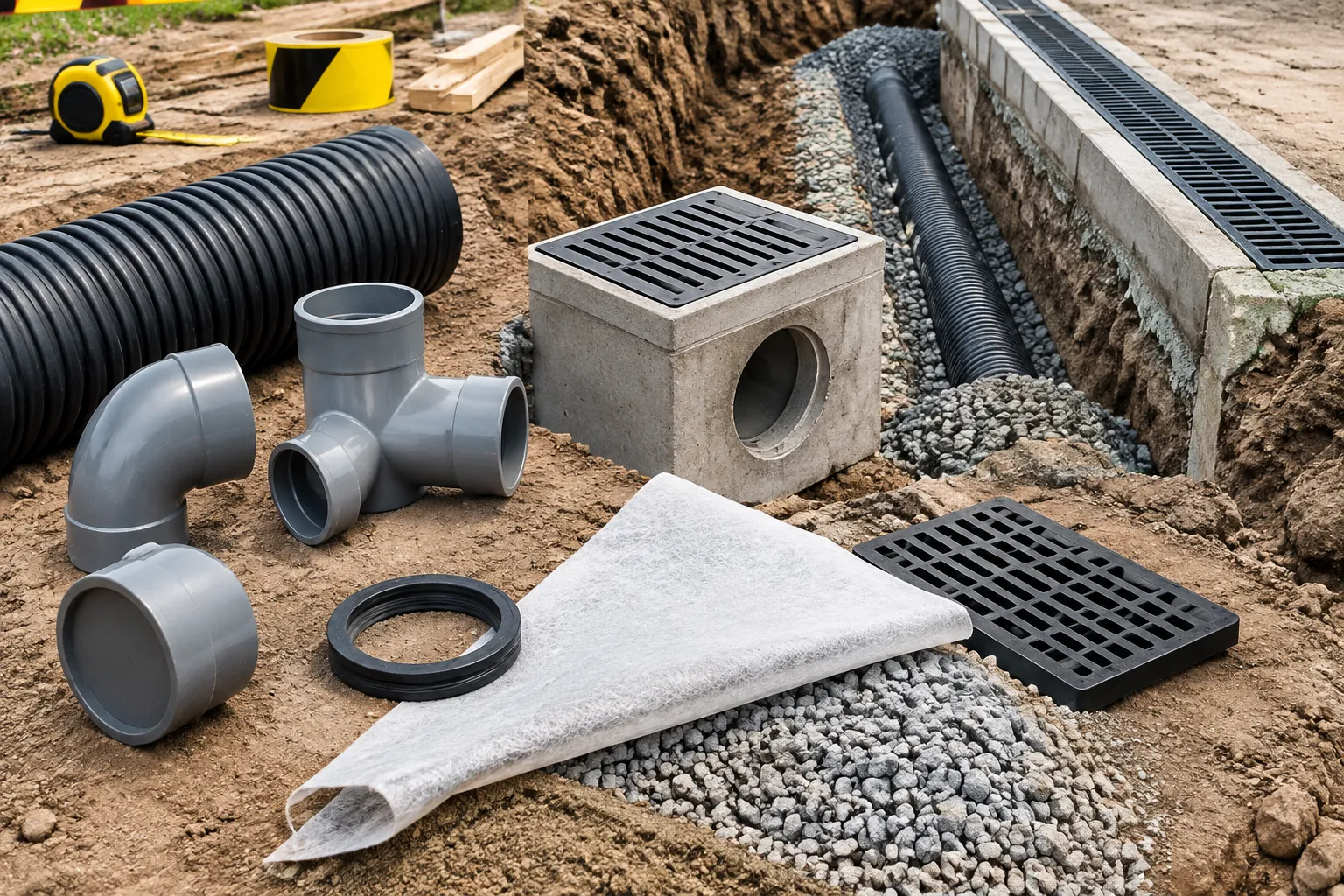

Komponen pipa dan bak kontrol di area drainase
Pipa, fitting, dan kisi dikelompokkan sebelum pekerjaan saluran.

Biaya persiapan mencakup pengukuran, perlindungan area, akses material, dan pengamanan kerja. Galian dipengaruhi kedalaman, jenis tanah, ruang gerak, kebutuhan penahan, air tanah, dan cara membuang tanah. Material tidak berhenti pada pipa: fitting, gasket, bedding, bak kontrol, penutup, saringan, geotekstil, beton atau pasangan, serta material timbunan dapat menjadi komponen terpisah.

Tenaga dan alat bergantung pada urutan kerja. Area sempit dapat mengurangi penggunaan alat tetapi menambah waktu angkut manual. Melintasi lantai jadi menambah pembongkaran, perlindungan ruang, dan pemulihan finishing. Jalur kendaraan membutuhkan detail struktur dan penutup yang sesuai beban. Estimasi sebaiknya menunjukkan satuan volume agar perubahan dapat dihitung secara transparan.

Jangan menghapus pengujian dan dokumentasi

Pengujian aliran, pemeriksaan sambungan sebelum penimbunan, pencatatan elevasi, serta foto kondisi terpasang adalah bagian pekerjaan, bukan bonus. Anggarkan pula pembersihan akhir dan pembuangan material. Menghapus tahap ini mungkin menurunkan angka awal, tetapi meningkatkan risiko bongkar ulang karena masalah baru terlihat setelah permukaan selesai.

Pada pekerjaan yang kompleks, biaya perencanaan dan pengawasan perlu terlihat terpisah. Pedoman desain drainase Bina Marga menempatkan analisis hidrologi, hidraulika, dan kondisi pembuangan sebagai bagian penting desain. Jika kapasitas atau elevasi kritis, penghematan dengan melewati perhitungan bukan penghematan yang aman.

Gunakan AHSP sebagai kerangka, bukan tarif universal

Permen PUPR Nomor 8 Tahun 2023 mengatur pedoman penyusunan perkiraan biaya pekerjaan konstruksi melalui analisis harga satuan pekerjaan. Kerangka analisis membantu memisahkan sumber daya pekerjaan, tetapi harga bahan, upah, alat, produktivitas, serta kondisi proyek perlu disesuaikan dengan lokasi dan waktu. Untuk proyek rumah privat, mintalah penyedia menunjukkan asumsi volume dan harga yang digunakan.

Jangan menyalin koefisien atau harga tanpa memastikan jenis pekerjaan setara. Saluran pracetak, pipa tertutup, drainase pasangan, dan struktur resapan memiliki urutan serta sumber daya berbeda. Pajak, mobilisasi, biaya umum, keuntungan, dan ketentuan kontrak juga harus dijelaskan sehingga total penawaran tidak menyembunyikan komponen penting.

Bandingkan nilai sepanjang masa pakai

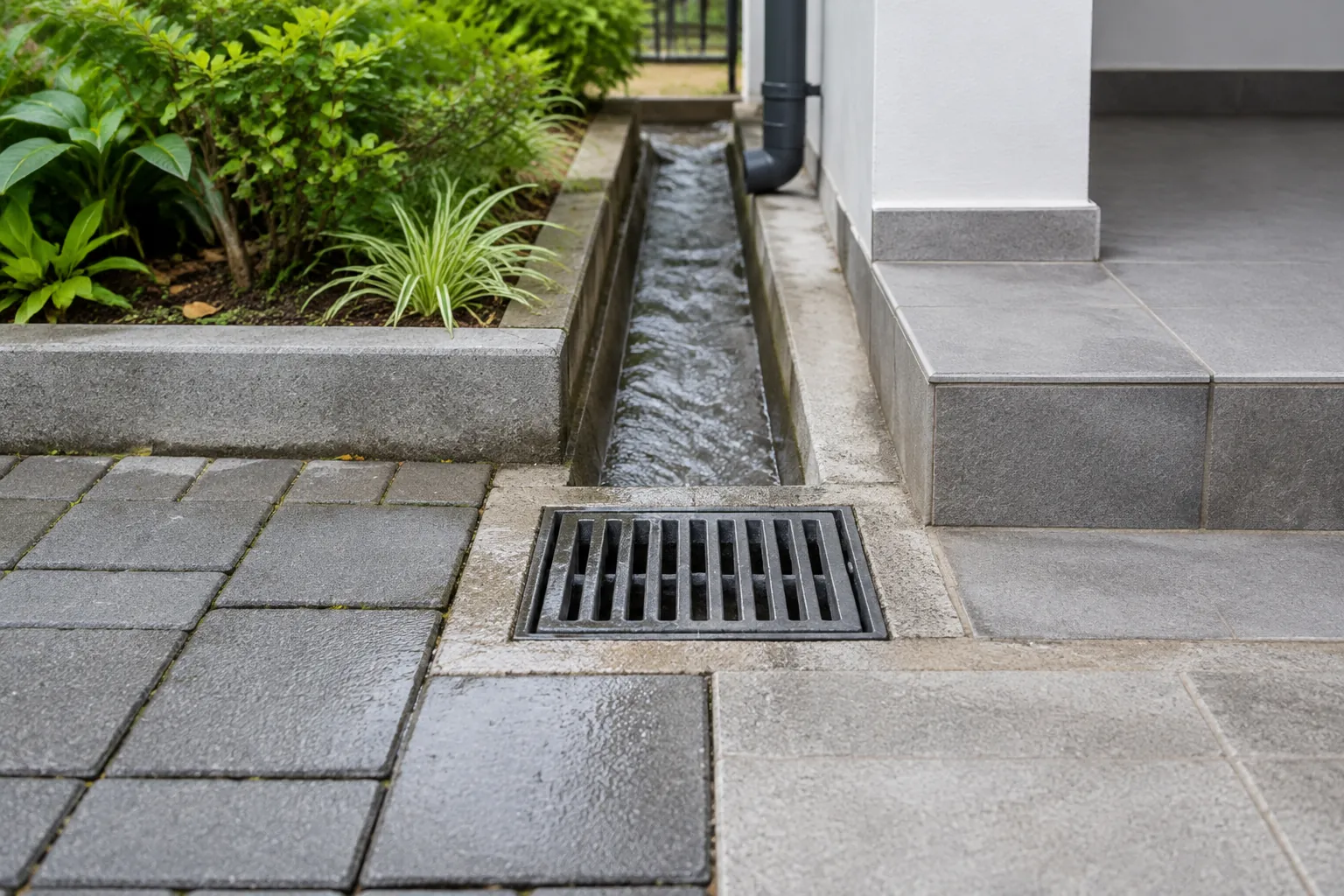

Grate dan saluran yang dapat diakses di dekat rumah
Akses ke grate dan saluran menjadi salah satu hal yang dilihat saat menilai perawatan jangka panjang.

Opsi paling murah di awal dapat mahal bila titik pembersihan dihilangkan, penutup sulit dibuka, atau sambungan tidak dapat diperiksa. Bandingkan kemampuan aliran, ketahanan material terhadap lingkungan, akses pemeliharaan, kemudahan mengganti bagian, dan dampak bila gagal. Pilihan premium tidak otomatis lebih baik; nilainya harus berasal dari fungsi yang dibutuhkan pada tapak.

Buat skenario dasar dan alternatif. Misalnya, rute pertama lebih pendek tetapi memotong lantai jadi, sedangkan rute lain lebih panjang namun berada di area yang mudah dibuka. Hitung seluruh pekerjaan pemulihan dan gangguan penggunaan, bukan material pipa saja. Keputusan menjadi lebih jelas ketika selisih biaya dikaitkan dengan risiko dan kemudahan perawatan.

Kelola perubahan sebelum menjadi tagihan

Kontrak atau surat kerja perlu menetapkan gambar acuan, daftar volume, spesifikasi, jadwal, tahapan pembayaran, prosedur perubahan, hasil uji, garansi, dan dokumen serah terima. Setiap perubahan dicatat dengan alasan, volume, harga, serta dampak waktu sebelum pelaksanaan. Hindari persetujuan lisan untuk pekerjaan tersembunyi yang sulit diverifikasi kemudian.

Sediakan cadangan berdasarkan ketidakpastian yang benar-benar diidentifikasi, bukan persentase rekaan. Semakin sedikit informasi tanah dan utilitas, semakin besar kebutuhan investigasi sebelum harga dikunci. Bila kondisi galian menyangkut struktur, ruang terbatas, atau saluran publik, masukkan tenaga kompeten dan perizinan yang relevan.

Estimasi yang baik memungkinkan pemilik melihat apa yang dibeli, apa yang belum diketahui, dan bagaimana perubahan dihitung. InteriorDesign.id dapat membantu merapikan kebutuhan ruang dan finishing menjadi brief biaya yang konsisten sebelum Anda meminta pembuktian teknis dan penawaran dari penyedia yang kompeten.
