Hotel yang tetap menerima tamu selama renovasi membutuhkan jadwal yang menunjukkan ruang mana yang benar-benar dapat dipakai setiap hari. Membagi pekerjaan per lantai saja belum cukup: suara, debu, jalur material, dan pemutusan utilitas dapat melampaui batas lantai. Susun tahap dari denah operasi hotel, kalender okupansi, dan cara kamar diserahterimakan kembali. Kontraktor, engineering, housekeeping, dan front office perlu memakai versi jadwal yang sama. Untuk melihat kerangka renovasi dan biaya fit-out hotel secara utuh, baca Renovasi dan Biaya Fit-out Hotel.

Zona kerja terhadap kamar yang tetap dijual

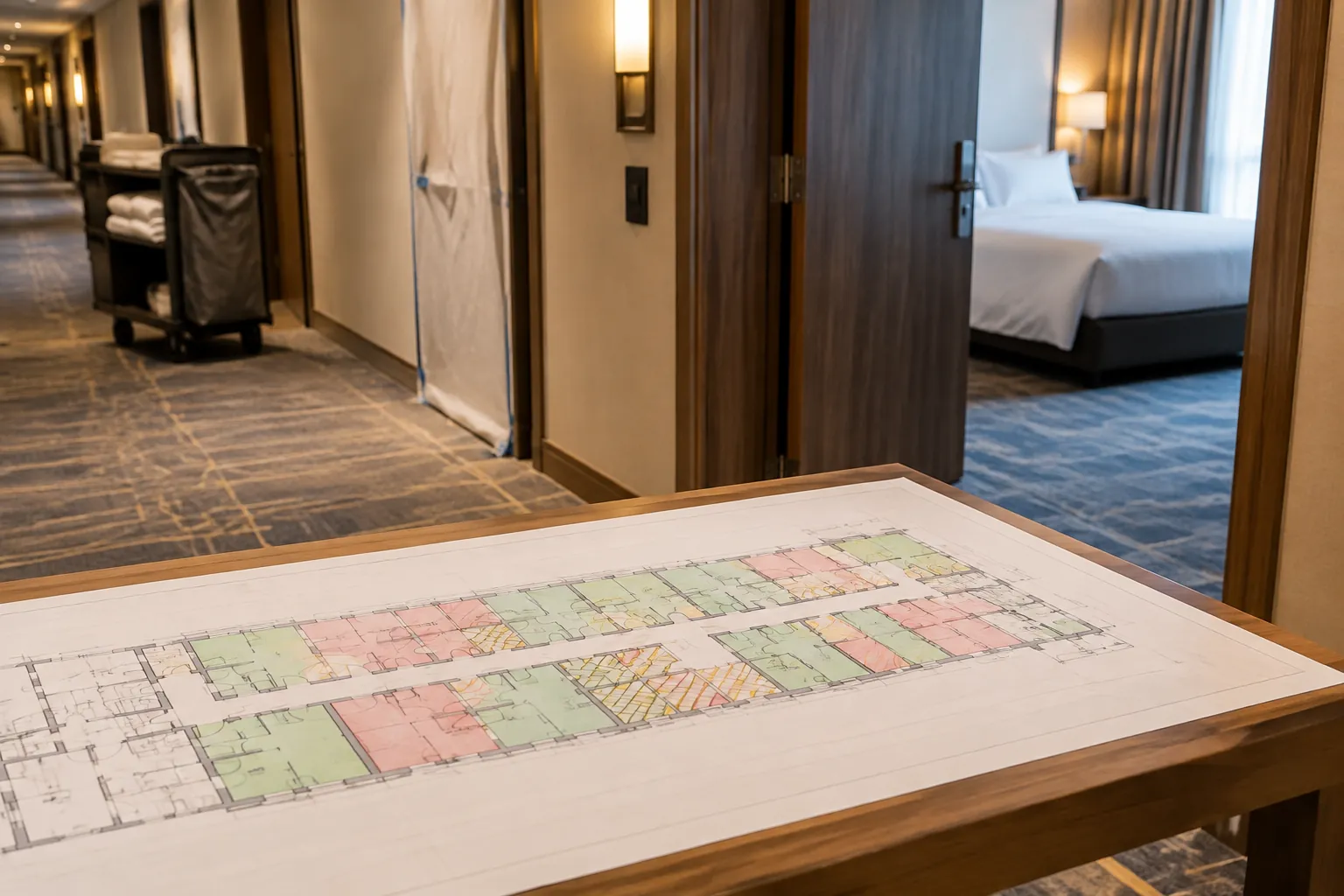

Bagan tahapan renovasi pada lembar di depan kamar berisi blok dan penanda.
Ilustrasi bagan tahapan renovasi pada lembar di depan kamar berisi blok dan penanda.

Pada denah, warnai kamar yang ditutup, kamar yang masih dijual, koridor tamu, jalur servis, dan ruang penyangga material. Periksa unit yang berbatasan langsung dengan pekerjaan bising atau berdebu. Kamar yang secara fisik tidak dibongkar belum tentu layak dijual saat pekerjaan di sebelahnya berlangsung; operator harus menilai gangguan dan alternatif penempatan tamu. Catat tanggal keluar-masuk kamar dari inventori, bukan hanya tanggal mulai dan selesai tukang.

Pilih ukuran zona yang dapat dikendalikan. Zona terlalu besar menutup banyak kamar sekaligus; zona terlalu kecil dapat memperbanyak mobilisasi, sambungan pekerjaan, dan gangguan berulang. Buat satu jadwal uji dengan data okupansi aktual, durasi yang ditawarkan pelaksana, serta waktu untuk pembersihan dan pemeriksaan. Jangan mengarang durasi baku per kamar. Beri waktu cadangan untuk temuan tersembunyi yang belum bisa diukur, dengan aturan siapa yang boleh menyetujui perubahan.

SIMBG melayani PBG dan SLF. Bila renovasi mengubah aspek bangunan yang relevan, tim proyek perlu memeriksa persyaratan administrasi menurut lingkup dan lokasi; keberadaan platform tidak berarti semua pekerjaan interior harus mengajukan permohonan yang sama.

Rute pekerja, material, dan limbah

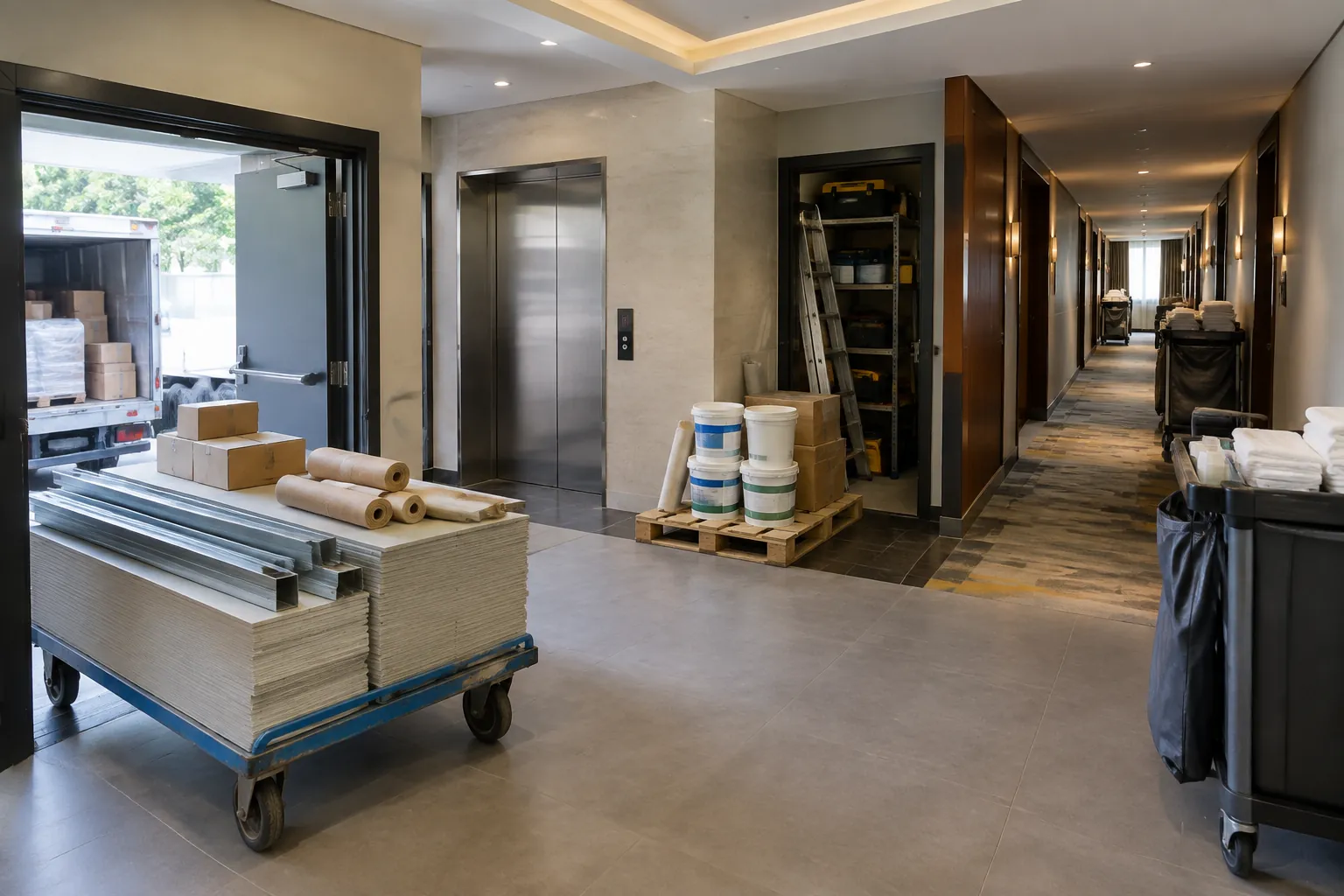

Troli material ditempatkan di koridor hotel saat pekerjaan renovasi
Rencanakan jalur pekerja dan material agar sirkulasi hotel tetap terkendali selama renovasi.

Gambar perjalanan sejak barang diterima sampai limbah keluar. Tandai pintu masuk pekerja, lift yang dipakai, tempat menunggu bahan, titik pembukaan kemasan, lokasi penyimpanan alat, dan jam pengangkutan. Bandingkan rute ini dengan perjalanan tamu, trolley housekeeping, linen, makanan, serta teknisi. Bila satu koridor harus dipakai bersama, tentukan jendela waktu dan prosedur pembersihan, lalu uji saat pergantian tamu paling padat.

Pergerakan Pertanyaan di lapangan Keputusan tahap
Bahan masuk Dapatkah troli berbelok tanpa menghalangi tamu? Pilih rute dan jam bongkar
Pekerja masuk Di mana alat disimpan saat jeda? Sediakan area kerja terkendali
Limbah keluar Adakah jalur tertutup dan tempat tampung sementara? Tentukan pengangkutan serta pembersihan
Housekeeping Apakah trolley tetap mencapai kamar aktif? Lindungi rute layanan harian
Tamu Apakah akses utama dan petunjuk arah tetap jelas? Uji perjalanan dari lift ke kamar

Jangan menaruh bahan di jalur akses hanya karena pekerjaan singkat. Jika perubahan menyentuh akses bangunan, perancang memeriksa ketentuan Indonesia yang relevan. Halaman JDIH BPK Permen PUPR 14/2017 menunjukkan lingkup kemudahan bangunan gedung, tetapi angka teknis harus diambil dari naskah serta lampiran yang berlaku, bukan dari metadata halaman.

Pengendalian debu, suara, serta pemutusan utilitas

Rancang batas zona sebelum pembongkaran. Panduan US EPA untuk renovasi pada bangunan sekolah yang masih ditempati membahas pemisahan area kerja, perlindungan sistem udara, dan pembersihan debu. Ini rujukan praktik dari konteks sekolah Amerika Serikat, bukan aturan hotel di Indonesia. Gunakan prinsipnya untuk mengajukan pertanyaan: bagaimana debu ditahan, bagaimana udara dari area kerja tidak menyebar ke kamar aktif, dan siapa memeriksa kebersihan harian?

Suara memerlukan peta kegiatan, bukan sekadar jam kerja umum. Tandai pengeboran, pembongkaran, pemotongan, pengujian, dan pengangkutan barang menurut hari. Jika pekerjaan akustik masuk lingkup, data produk ROCKWOOL hanya berlaku pada material atau sistem tertentu; pengurangan kebisingan kamar harus dibuktikan pada susunan dan pemasangan yang dipilih. Informasikan periode gangguan kepada tim yang berhubungan dengan tamu dan tetapkan jalur eskalasi bila kondisi nyata berbeda dari rencana.

Pemutusan listrik, air, atau penghawaan perlu daftar ruang terdampak, izin kerja, penanggung jawab teknis, jadwal pemberitahuan, serta prosedur pemulihan dan uji fungsi. Jangan menganggap satu katup atau panel hanya melayani zona yang terlihat pada denah. Verifikasi instalasi bersama engineering sebelum menjanjikan kamar lain tetap beroperasi. Bila ada kebocoran atau kelembapan, panduan US EPA tentang kontrol kelembapan mendukung penelusuran sumber sebelum penutupan finishing.

Kriteria serah terima per tahap

Tahap dianggap selesai ketika area bersih, fungsi diuji, temuan ditutup, dan operator menyetujuinya. Catatan serah terima menyebut kamar per kamar, versi gambar, daftar barang, hasil uji pintu, listrik, air, penghawaan, serta sisa pekerjaan. Tentukan siapa menguji, siapa memperbaiki, dan siapa berwenang mengembalikan kamar ke penjualan. Tanggal kontraktor menyelesaikan pemasangan tidak otomatis sama dengan tanggal kamar siap ditempati.

Lakukan pemeriksaan saat sistem digunakan seperti biasa, kemudian pantau tahap pertama sebelum mengulang ke seluruh lantai. Jika debu muncul kembali dari jalur udara atau kebocoran terlihat setelah air dijalankan, tahan penyerahan unit terkait. Hubungkan temuan dengan revisi rencana untuk tahap berikutnya agar kesalahan tidak berulang.

Uji serah zona bersamaan dengan operasi hotel: tamu keluar, housekeeping membersihkan kamar aktif, teknisi menangani kerusakan lain, dan pekerja mengangkut material. Bila semua pihak tidak bisa melewati rute tanpa benturan, perbaiki urutan serta batas zona.

Checklist keputusan dan langkah berikutnya

Keputusan, alasan, dan data yang belum lengkap untuk menjadwalkan renovasi bertahap saat hotel tetap buka

Isi lembar ini untuk setiap tahap, terutama pada hari pergantian tamu dengan pembersihan dan perbaikan kamar bersamaan.

Input atau keputusan Isian Bukti pemeriksaan
Zona dan kamar Unit ditutup, unit dijual, ruang penyangga Denah berwarna dan daftar inventori
Jadwal Okupansi, kegiatan bising, waktu bersih, uji fungsi Kalender operator dan jadwal pelaksana
Rute Tamu, pekerja, bahan, limbah, trolley Simulasi perjalanan pada jam sibuk
Kontrol gangguan Batas debu, udara, suara, dan pemberitahuan Rencana kerja serta inspeksi harian
Utilitas Sistem terdampak, penanggung jawab, pemulihan Verifikasi engineering dan uji ulang
Serah terima Kriteria fungsi dan otorisasi kamar dijual Daftar per kamar yang ditandatangani pihak proyek
Data belum lengkap Jangkauan instalasi, durasi aktual, kondisi tersembunyi Survei, tahap percobaan, dan keputusan pemilik

Jangan membuka tahap berikutnya hanya karena kalender mengharuskannya. Tutup masalah yang berdampak pada kamar aktif, perbarui durasi dari tahap pertama, lalu umumkan jadwal yang telah disepakati kepada seluruh tim operasi. Untuk menelusuri panduan lain terkait desain ruang, kunjungi InteriorDesign.id.
