Anggaran pembangunan kolam renang rumah perlu dibaca sebagai rangkaian pekerjaan yang saling bergantung sejak awal. Harga “paket kolam” sering tidak menjelaskan pekerjaan tanah, akses, listrik, deck, drainase, pengujian, atau pemulihan taman. Supaya keputusan dapat dibandingkan secara konsisten, pecah biaya berdasarkan lingkup, kuantitas, spesifikasi, tanggal, dan asumsi proyek. Untuk melihat kerangka biaya kolam renang secara utuh, baca Biaya Kolam Renang.

Struktur biaya kolam dari tanah sampai commissioning

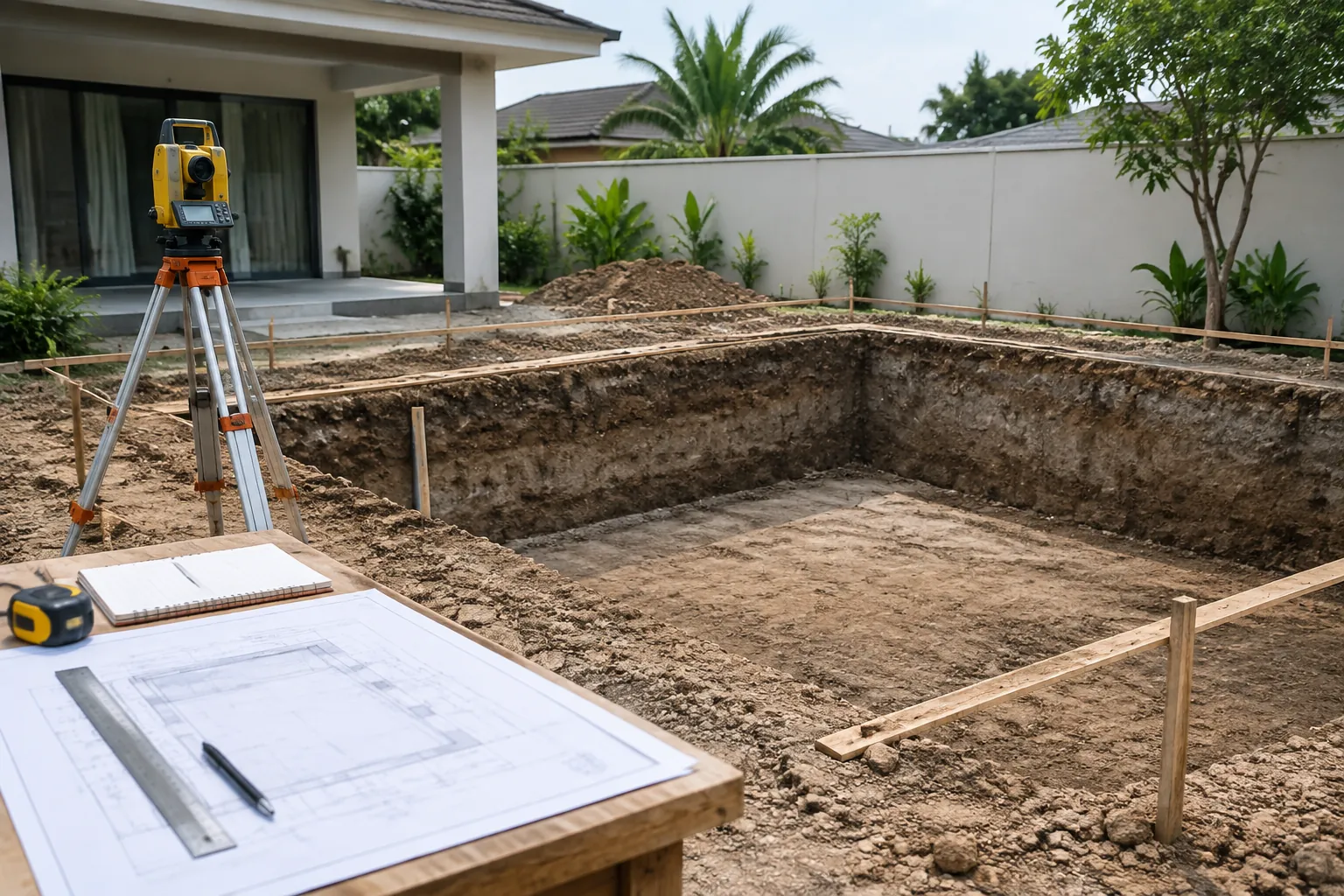

Lubang galian kolam renang sebelum struktur dibangun
Biaya kolam meliputi pekerjaan tanah, struktur, instalasi, dan akhir.

Mulai dari dokumen dasar: survei tapak, elevasi, informasi tanah, utilitas, batas lahan, akses kendaraan, dan gambar konsep. Biaya desain dan investigasi berada sebelum pekerjaan fisik, tetapi menentukan ketelitian RAB. Pekerjaan awal dapat mencakup perlindungan bangunan, pemindahan utilitas, galian, pembuangan tanah, penahan sementara, dewatering, dan jalur alat.

Setelah itu susun struktur bak, penetrasi, pemipaan tertanam, waterproofing, finishing, coping, peralatan sirkulasi, ruang mesin, listrik, penerangan, deck, drainase, penghalang, dan lanskap. Tutup daftar dengan pengisian, uji kebocoran, balancing, uji fungsi, pembersihan, dokumentasi as-built, pelatihan pemilik, serta serah terima. Commissioning bukan formalitas; ia membuktikan sistem bekerja sesuai data desain.

Galian, struktur, air, listrik, finishing, dan area sekitar

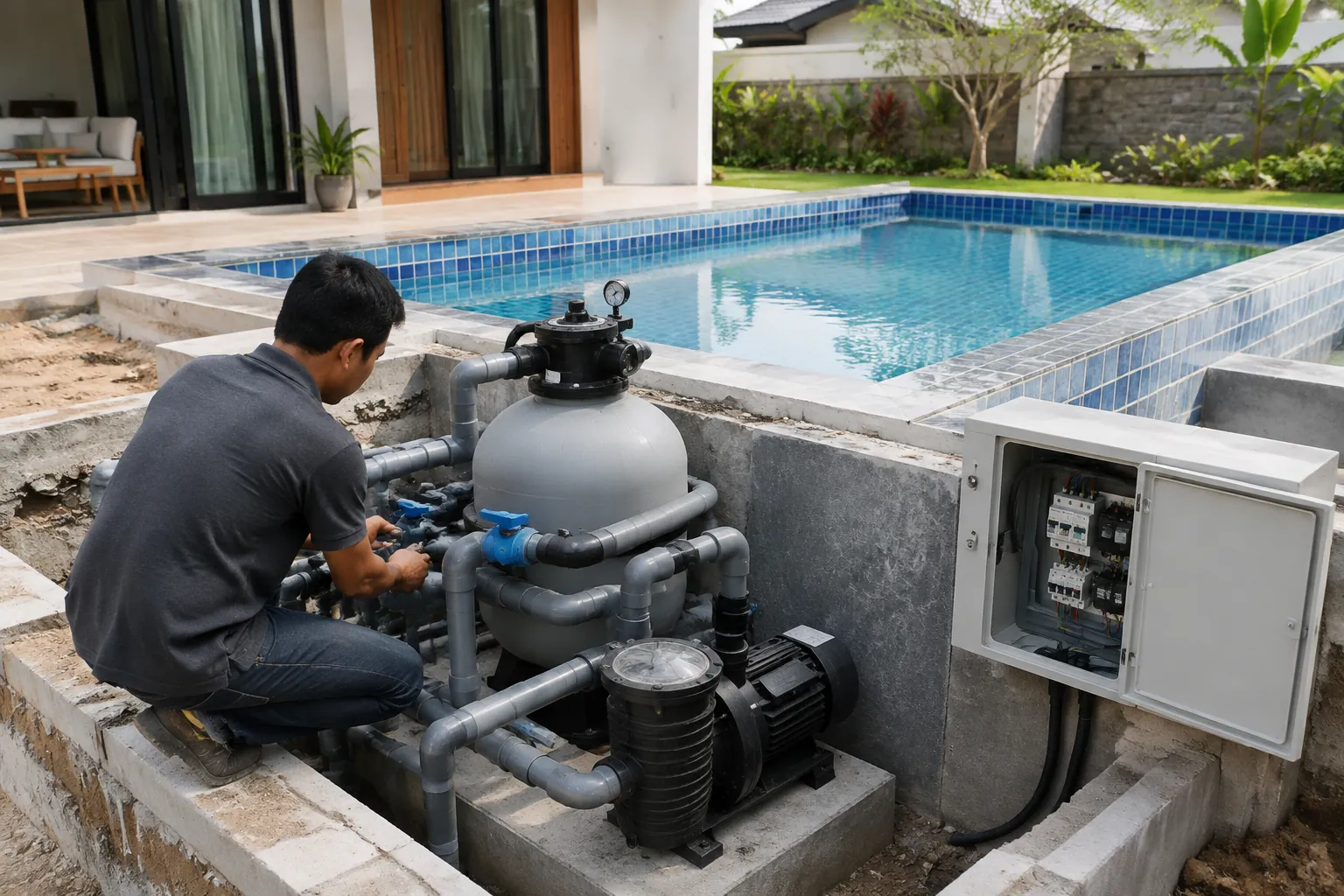

Struktur, pipa, dan panel.
Ilustrasi struktur, pipa, dan panel.

Galian dipengaruhi kedalaman, kestabilan tanah, muka air, jarak ke fondasi, lokasi pembuangan, dan akses alat. Struktur bergantung pada sistem bak, beban tanah dan air, beda elevasi, sambungan, serta mutu pelaksanaan. Panduan NRMCA menunjukkan pengendalian retak beton melibatkan desain campuran, penempatan, curing, sambungan, serta kondisi pengeringan—bukan sekadar menambah semen.

Sistem air perlu dihitung dari volume, jalur pipa, kehilangan tekanan, tipe filter, pompa, drain, skimmer atau overflow, fitur air, dan jadwal operasi. Kalkulator produsen membantu pemeriksaan awal volume atau head, tetapi pemilihan model harus memakai kurva peralatan dan data instalasi. Sistem listrik mencakup suplai, panel, proteksi, pembumian/bonding sesuai persyaratan, kontrol, penerangan, serta jalur servis.

Finishing tidak hanya harga material. Tambahkan persiapan substrat, waterproofing, perekat, nat, movement joint, sealant, potongan, mock-up, perlindungan pekerjaan, dan bahan cadangan. Area sekitar dapat meliputi coping, deck, saluran permukaan, dinding penahan, pagar, gerbang, tanaman, irigasi, dan pemulihan akses kerja.

Volume pekerjaan dan spesifikasi pembanding

Gunakan lembar kuantitas yang dapat ditelusuri ke gambar. Luas air berbeda dari luas bidang finishing; tangga, bangku, dinding, kurva, dan kedalaman menambah kuantitas. Panjang pipa saja juga belum cukup karena diameter, fitting, elevasi, ruang kerja, dan pengujian memengaruhi lingkup.

Tandai penggerak biaya utama per paket:

Paket Kuantitas Spesifikasi Risiko terbuka
Tanah volume galian/buangan metode dan akses kondisi tanah/air
Struktur beton, tulangan, bekisting desain dan mutu sambungan/urutan
Sistem air pipa dan peralatan kinerja aktual head dan akses servis
Finishing luas bidang terpasang sistem lengkap toleransi dan potongan
Area luar deck, drain, pagar detail elevasi utilitas/lanskap

Jangan mengisi risiko dengan harga yang tidak memiliki dasar. Gunakan item provisional dengan aturan pengukuran, atau tutup ketidakpastian melalui survei dan detail tambahan.

Format RAB bertanggal dengan asumsi serta pengecualian

Setiap RAB harus menyebut tanggal, lokasi, mata uang, pajak, masa berlaku, gambar acuan, spesifikasi, merek atau parameter kinerja, kuantitas, satuan, serta siapa yang memasok. Daftar pengecualian perlu sama jelasnya dengan daftar inklusi. Harga daring atau proyek lain tidak layak dipakai sebagai angka proyek tanpa penyesuaian dan otorisasi.

Tahap pembayaran sebaiknya mengikuti bukti kemajuan yang dapat diperiksa: material tertentu tiba, struktur mencapai tahap uji, waterproofing lolos inspeksi, peralatan terpasang, commissioning selesai, dan dokumen serah terima diterima. Sisihkan retensi atau mekanisme koreksi sesuai kontrak. Semua perubahan dicatat sebagai variasi tertulis sebelum dikerjakan bila memungkinkan.

Bandingkan penawaran pada tabel normalisasi. Jika satu penawar memasukkan deck dan yang lain tidak, jangan membandingkan total mentah. Samakan kuantitas, spesifikasi, pengujian, garansi, serta pengecualian terlebih dahulu.

Sediakan register risiko yang dihubungkan ke RAB. Setiap risiko diberi pemilik, bukti yang masih dibutuhkan, tanggal keputusan, dan konsekuensi pada biaya atau waktu. Contohnya adalah tanah yang belum diuji, rute crane yang belum disetujui, kapasitas panel listrik yang belum diukur, atau detail pembuangan air yang belum dikonfirmasi. Ketika bukti tersedia, ubah item provisional menjadi kuantitas pasti. Proses ini membuat cadangan dapat dijelaskan, sekaligus mencegah pengurangan biaya semu dengan menghapus pekerjaan yang sebenarnya tetap diperlukan. Untuk menelusuri panduan lain terkait kolam renang, kunjungi InteriorDesign.id.

Checklist keputusan dan langkah berikutnya

  • Lengkapi survei, elevasi, tanah, utilitas, akses, dan batas pekerjaan.
  • Susun WBS dari desain sampai commissioning dan serah terima.
  • Ukur kuantitas dari gambar berskala, termasuk bidang terendam dan area luar.
  • Bedakan included, excluded, provisional, dan belum terukur.
  • Minta harga bertanggal dengan pajak, masa berlaku, serta asumsi.
  • Normalisasi penawaran sebelum menilai selisih total.
  • Hubungkan pembayaran dengan hasil yang dapat diverifikasi.
  • Jangan menerbitkan estimasi harga tanpa penawaran sah untuk lokasi dan spesifikasi aktual.
