Renovasi taman kerap bermasalah ketika keputusan tampilan dibuat sebelum penyebab gangguan ditemukan. Jalur yang diganti tetap bisa tergenang jika aliran air tidak diperiksa; tanaman baru bisa sulit tumbuh jika cahaya dan tanahnya tidak cocok. Kesalahan di sini bukan daftar untuk menyalahkan satu pihak, melainkan titik keputusan yang dapat diperiksa selama proyek. Pada setiap tahap, tulis gejala, bukti, pilihan tindakan, dan penanggung jawabnya. Untuk melihat kerangka renovasi landscape secara utuh, baca Panduan Lengkap Renovasi Landscape.
Mengenali sumber pembengkakan pekerjaan

Survey kurang, lingkup berubah, atau material tidak cocok
Survei awal yang hanya mengukur panjang dan lebar taman melewatkan kontur, genangan saat hujan, kondisi tanah, ruang akar, matahari, dan utilitas tertanam. Catatan yang kurang membuat penawaran tampak sebanding padahal pelaksana memperkirakan pekerjaan dasar secara berbeda. EPA WaterSense mengaitkan desain taman dengan penggunaan, iklim, cahaya, dan pemeliharaan. Prinsip dari AS ini relevan sebagai daftar pertanyaan, bukan pengganti survei tapak Indonesia. Jelaskan bagian yang belum dapat dilihat sampai pembongkaran dan cara memutuskan bila temuan berbeda dari dugaan.
Lingkup yang berubah tanpa catatan adalah sumber kesulitan lain. Saat pemilik menambah bangku, memindahkan jalur, atau mengganti tanaman, perubahan dapat memengaruhi urutan kerja dan akses perawatan. Material yang terlihat cocok di katalog belum tentu cocok dengan bidang dasar atau paparan hujan. Minta dokumen produk yang tepat serta sampel dalam kondisi pakai sebenarnya. Hindari menyebut satu bahan pasti aman atau tahan lama tanpa rincian model dan sistem pemasangannya.
Memeriksa urutan keputusan

Peralatan dan instalasi sebelum finishing

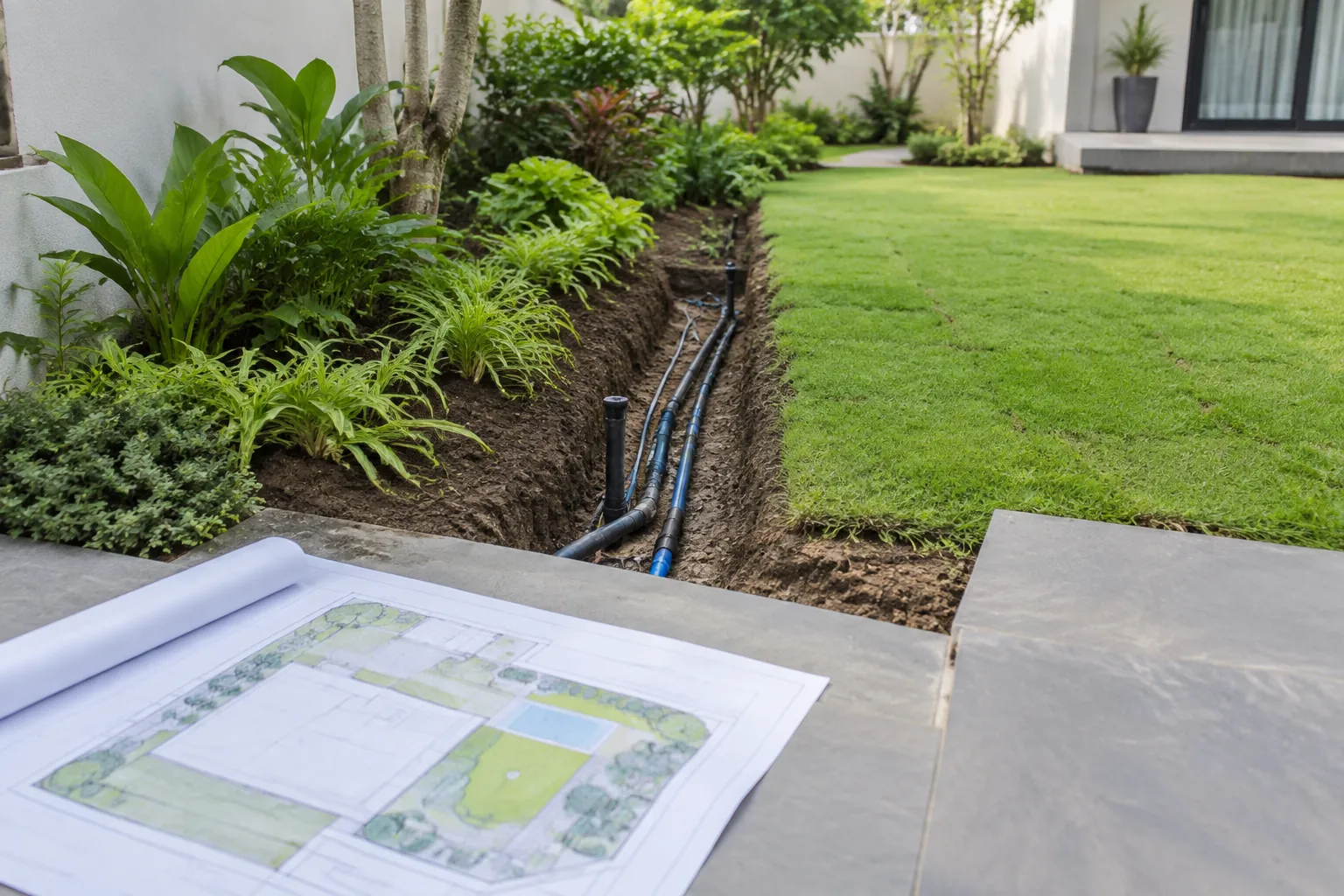

Urutan yang keliru sering menutup pekerjaan yang masih harus diperiksa. Sebelum memasang permukaan akhir, pastikan rute pipa, kabel, dan akses servis direncanakan serta didokumentasikan. Bila sebuah jalur dibangun di atas saluran yang belum diuji, perbaikan kelak mungkin menuntut pembongkaran baru. EPA WaterSense membahas desain, instalasi, dan pemeliharaan microirrigation sebagai rangkaian; tekanan, debit, dan jadwalnya tetap harus ditentukan untuk sistem terpasang. Tidak ada angka universal yang dapat dipindahkan begitu saja ke taman lain.

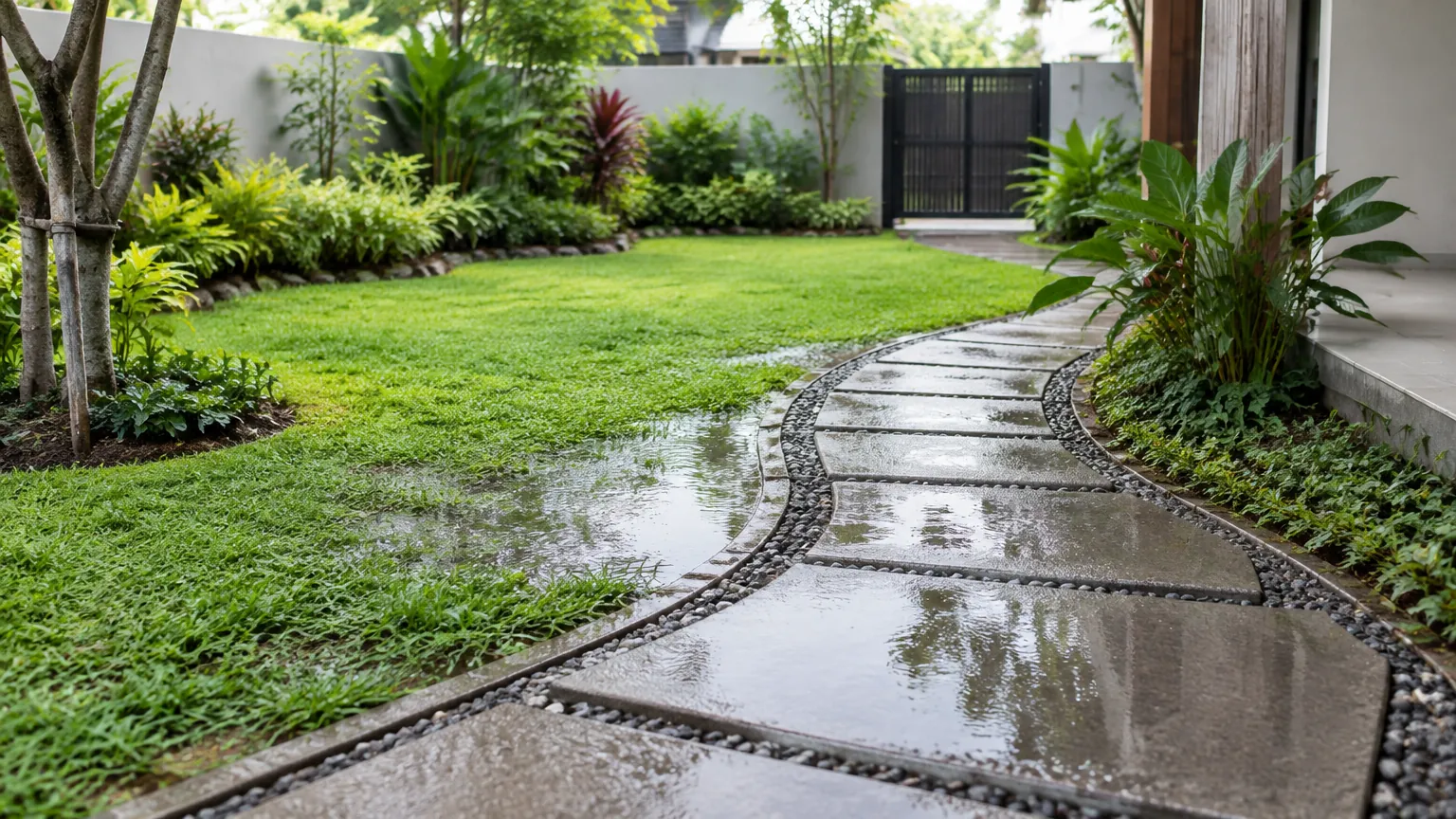

Urutan keputusan juga berlaku pada tanaman. Pilih ruang tumbuh dan hubungan akar dengan jalur sebelum menentukan tepi keras. Setelah itu baru finalkan material, posisi furniture, dan detail finishing. Taman tropis menghadapi hujan dan pertumbuhan tanaman; denah harus memberi ruang untuk keduanya. Jika air dekat bangunan, evaluasi arah aliran sebelum menambah lapisan dekoratif. Panduan EPA mengenai pengendalian kelembapan menekankan drainase tapak dan verifikasi implementasi, namun detail pekerjaan tetap perlu ditentukan dari kondisi proyek.
Mengendalikan pekerjaan tambahan
Catatan perubahan serta dampak biaya-jadwal
Pekerjaan tambahan bisa diperlukan ketika kondisi bawah jalur baru terlihat. Kesalahannya adalah menjalankannya tanpa keputusan yang bisa ditelusuri. Gunakan catatan perubahan singkat: temuan lapangan dan foto, solusi yang ditawarkan, spesifikasi baru, kuantitas, dampak pada biaya dan jadwal, serta pihak yang memberi persetujuan. Minta alternatif bila ada, termasuk konsekuensi jika perbaikan ditunda. Dengan begitu, penambahan bukan sekadar “sekalian dikerjakan” yang sulit diuji hasilnya.

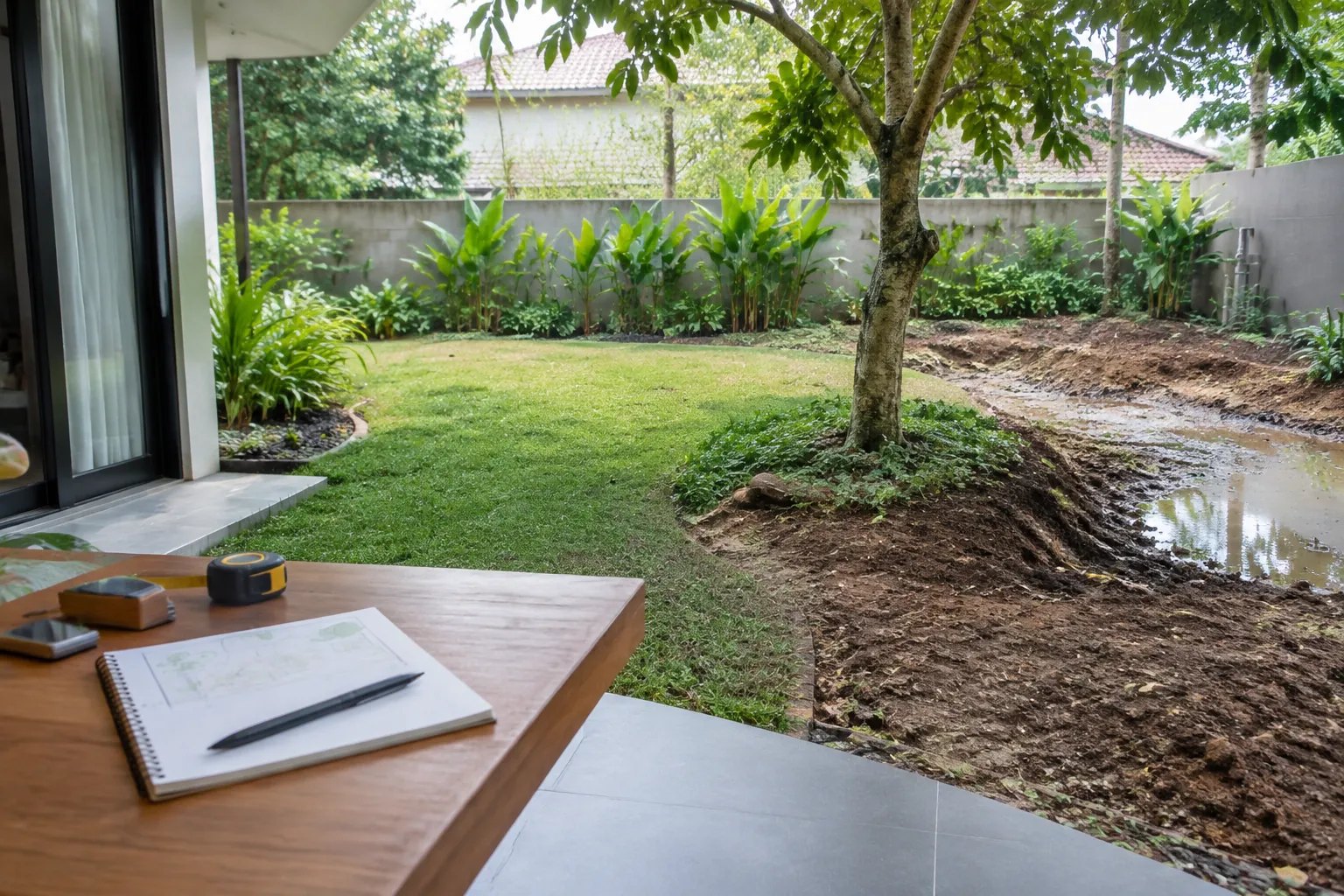

Pada taman kecil dengan jalur pijak, area duduk, dan tanaman peneduh, misalkan dasar jalur yang dibuka ternyata basah di dekat pipa irigasi. Hentikan penutupan bidang, periksa sumber air, lalu bandingkan pilihan memperbaiki pipa atau mengubah rute sesuai diagnosis. Catat dampaknya terhadap bahan jalur yang sudah dipesan serta area duduk yang masih dapat digunakan. Jangan langsung mengganti seluruh taman tanpa bukti bahwa area lain terdampak. Contoh ini adalah metode keputusan, bukan diagnosis untuk lokasi tertentu.
Menguji mutu sebelum menutup pekerjaan
Hold point dan dokumentasi lapangan
Tetapkan titik henti pemeriksaan sebelum pekerjaan yang sulit diakses ditutup. Setelah bongkar, cocokkan kondisi dasar dengan rencana. Setelah pemasangan pipa dan kabel, simpan foto rute serta hasil uji fungsi yang sesuai sistem. Sebelum serah terima, coba penggunaan jalur dan area duduk dalam susunan furniture sebenarnya. Catat cacat dengan lokasi dan foto; istilah “sudah rapi” tidak cukup untuk membuktikan masalah awal selesai. Pemeriksaan visual tidak menggantikan pengujian teknis oleh orang yang kompeten bila pekerjaan memerlukannya.
Libatkan pihak yang dapat mengambil keputusan pada saat hold point, bukan setelah pelaksana menutup permukaan. Jika air masih menuju dinding, jangan menerima finishing baru sebagai penyelesaian genangan. Jika bangku goyah, hentikan pemakaian sampai sambungan dinilai. Pemeriksaan bertahap mengurangi peluang masalah tersembunyi tertutup oleh lapisan yang terlihat selesai. Dokumen akhir harus menunjukkan perubahan lapangan yang disetujui, bukan hanya rancangan awal.
Checklist keputusan dan langkah berikutnya
Hasil pemeriksaan: Pemeriksaan bertahap dan daftar serah terima
- Bukti survei mencakup matahari, kontur, tanah, air, akar, dan utilitas yang diketahui.
- Batas pekerjaan dan asumsi tersembunyi ditulis sebelum penawaran dibandingkan.
- Spesifikasi material serta metode pemasangan diperiksa pada produk yang dipilih.
- Perubahan mempunyai foto, alasan, dampak, dan persetujuan tertulis.
- Pipa, kabel, drainase, dan bidang dasar diperiksa sebelum tertutup.
- Serah terima menyertakan daftar cacat, tindak lanjut, manual, serta gambar perubahan.
Kesalahan paling mudah dicegah ketika pemeriksaan dilakukan sebelum keputusan menjadi sulit dibalik. Panduan induk renovasi landscape memberi urutan keputusan keseluruhan; daftar ini berfokus pada titik kegagalan dan cara menangkapnya lebih awal. Untuk menelusuri panduan lain terkait taman & landscape, kunjungi InteriorDesign.id.
