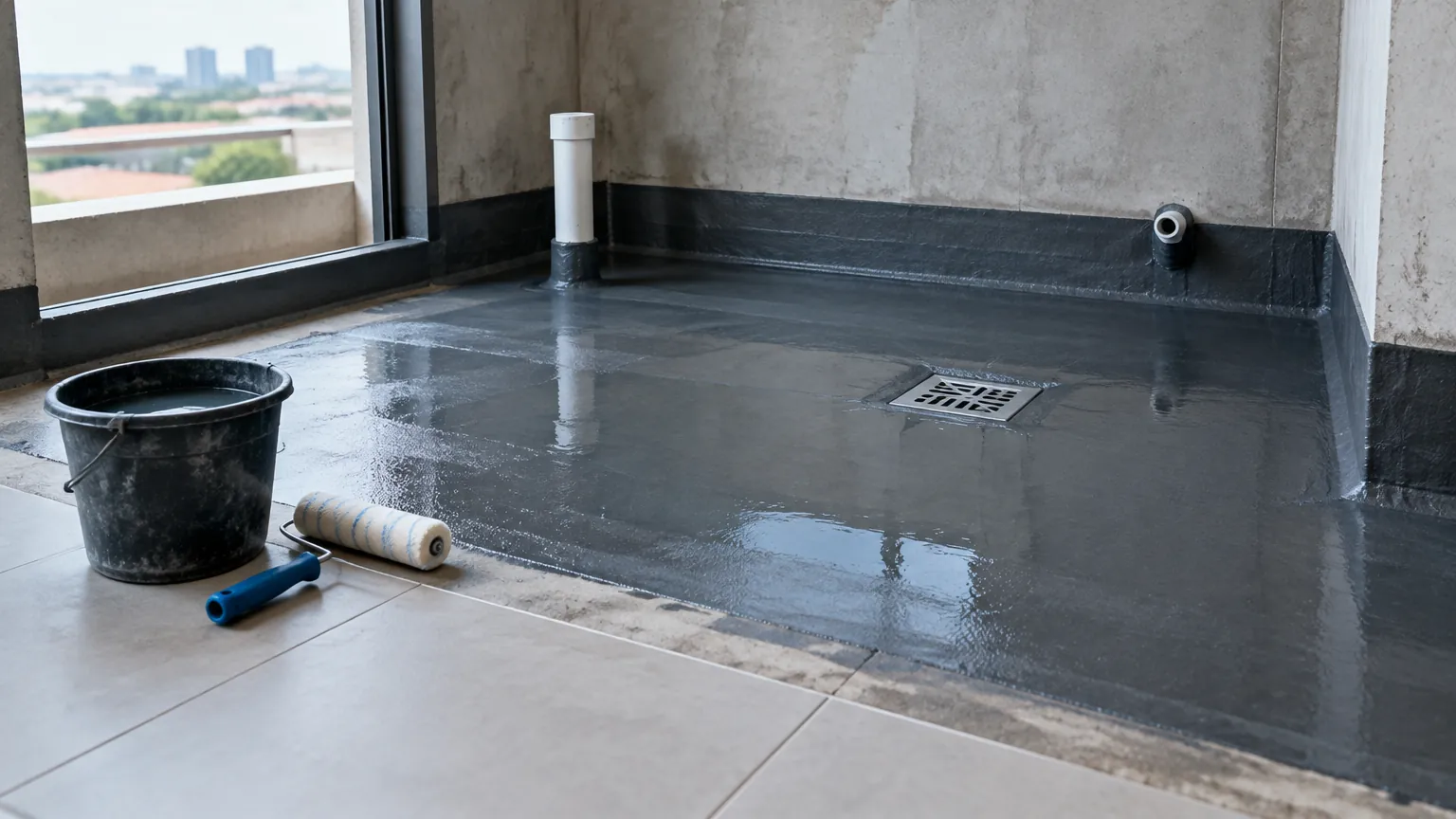

Waterproofing harus ditempatkan dalam urutan konstruksi yang memungkinkan lapisan diperiksa dan diuji sebelum tertutup finishing. Urutan umumnya bukan sekadar “membran lalu keramik”: penetrasi MEP, kemiringan, drain, retak, sambungan, primer, detail, bidang, curing, uji, proteksi, screed atau adhesive, dan penutup lantai harus menjadi satu dependency map. Pekerjaan berikutnya baru masuk setelah hold point ditandatangani. Topik ini juga dapat ditelusuri melalui panduan lantai.
Susun dependency dari elemen yang tidak dapat diubah

Mulai dari elevasi struktur, posisi drain, outlet pipa, ambang, level ruang bersebelahan, ketebalan screed, adhesive, dan finishing. Hitung bagaimana air mencapai drain dan apa yang terjadi bila drain tersumbat. Koordinasikan shower screen, frame pintu, railing, floor socket, serta kitchen island sebelum membran.
Buat potongan, bukan hanya denah. Potongan menunjukkan posisi membran terhadap slope, drain flange, dinding, ambang, dan finishing. Jika elevasi tidak cukup, selesaikan melalui desain; jangan menipiskan screed atau adhesive secara improvisasi di lapangan. Perubahan struktur memerlukan persetujuan perancang.
Selesaikan pekerjaan kotor sebelum penerimaan substrat
Pemasangan sleeve, block-out, drain body, curb, dan anchor yang memang harus menembus struktur dilakukan sebelum waterproofing. Perbaikan beton, screed kemiringan, serta pekerjaan plumbing harus selesai dan diuji sesuai lingkupnya. Hindari tim yang kembali mengebor setelah membran lulus.
Bersihkan laitance, minyak, curing compound, debu, tonjolan, dan lapisan tak melekat dengan metode yang sesuai. Persiapan mekanis dapat menghasilkan debu silika; OSHA menyediakan persyaratan pengendalian untuk pekerjaan konstruksi terkait silika (OSHA: Respirable Crystalline Silica—Construction). Terapkan K3 Indonesia dan pembatasan area yang relevan.
Hold point A — terima kemiringan dan substrat
Periksa kekuatan, profil, kerataan, retak, joint, kebersihan, kelembapan, dan kondisi lingkungan sesuai TDS. Verifikasi bahwa slope menuju drain tanpa bibir terbalik pada flange atau ambang. Catat area yang diperbaiki dan jangan memulai primer sampai seluruh kondisi diterima.
Produk berbeda memiliki syarat kelembapan yang berbeda. Sebagian membran meminta permukaan kering; mortar cementitious tertentu meminta pra-pembasahan. Mapei menjelaskan fungsi pra-pembasahan untuk mencegah substrat menyerap air terlalu cepat dari mortar (Mapei: Pre-wetting of Concrete Substrates). Ikuti TDS sistem aktual.

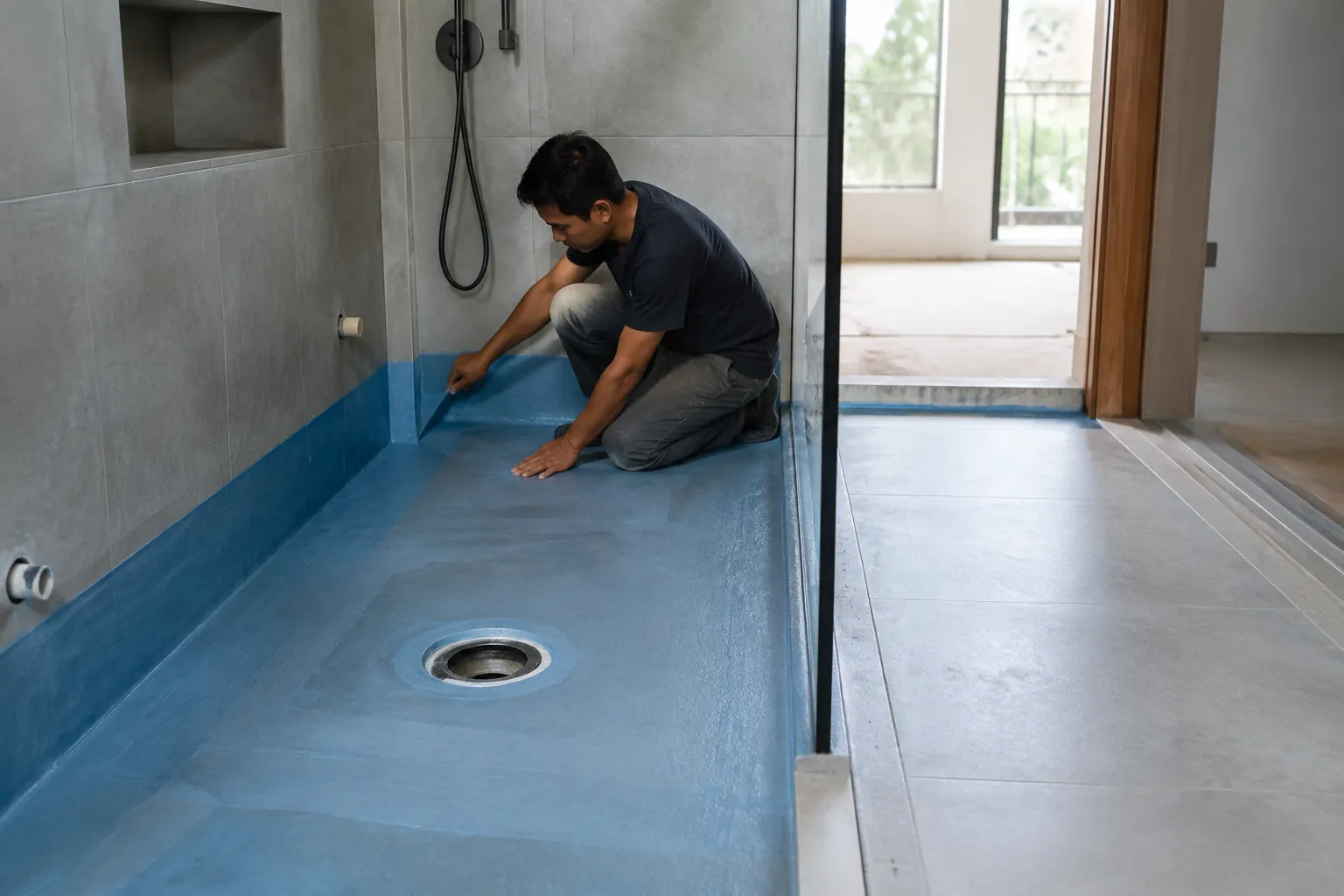

Kerjakan detail, bidang, lalu curing
Urutan aplikasi mengikuti produsen, tetapi kontrol proyek tetap: primer, joint dan retak yang telah dirancang, sudut, drain, penetrasi, ambang, terminasi, baru bidang. Buat mock-up pada detail tersulit. Dokumentasikan reinforcement, overlap, collar, dan sambungan drain sebelum tertutup.
Catat batch, campuran, pot life, konsumsi, ketebalan, waktu antar-lapis, suhu, kelembapan, dan kondisi cuaca. Beri pembatas agar lapisan tidak dilalui. Kering sentuh bukan izin memasang screed atau keramik; tunggu curing yang disyaratkan.
Hold point B — uji sebelum protection layer

Tentukan metode uji, pembatas, beban, durasi, penerimaan, dan penanggung jawab sejak dokumen awal. Jangan melakukan uji genang tanpa memastikan kapasitas struktur serta risiko pada ruang lain. Untuk kondisi yang tidak cocok digenangi, pilih metode yang disetujui perancang dan produsen.

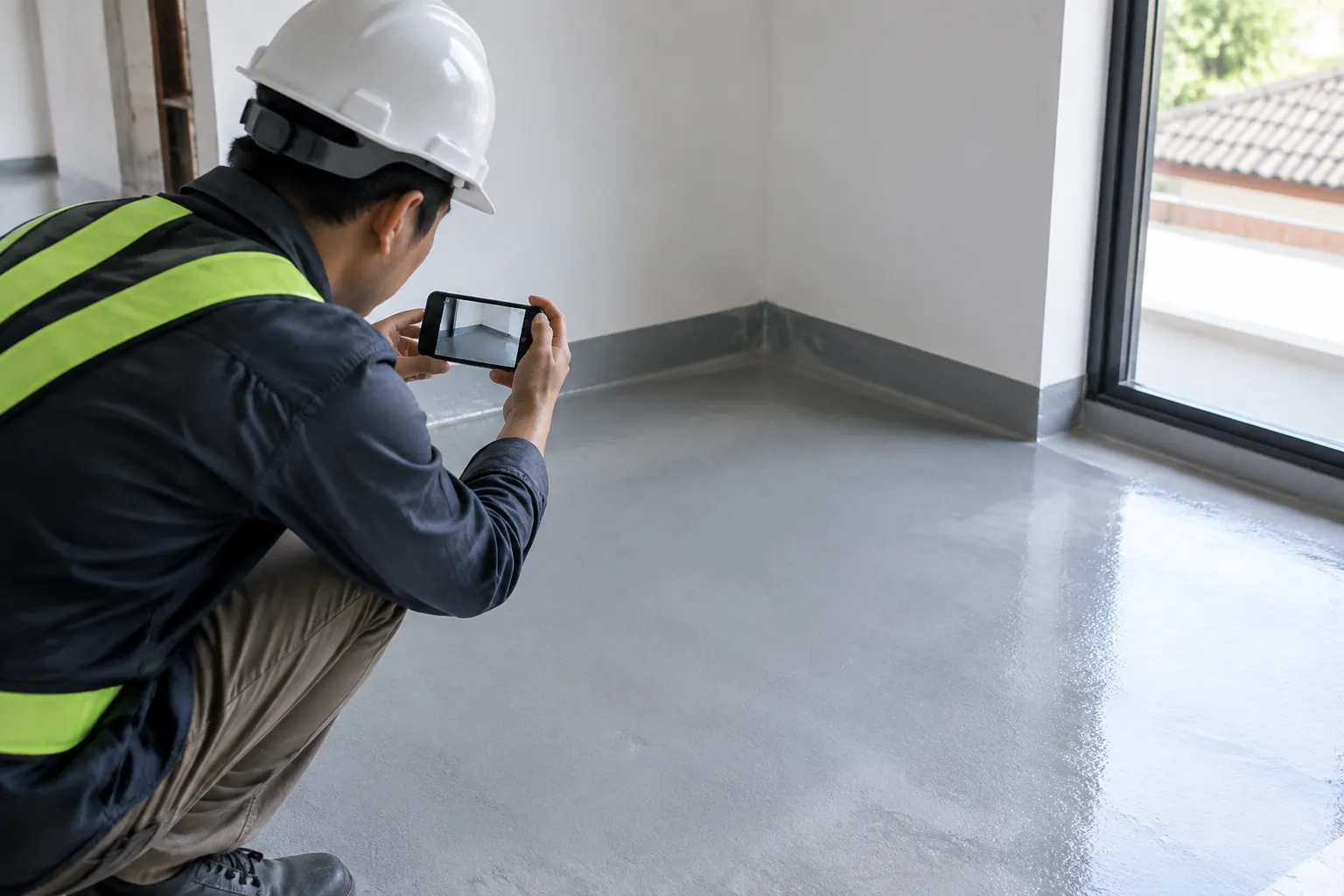

Jika gagal, tandai lokasi, cari penyebab, lakukan patch pada lapisan sehat, curing, dan uji ulang. Jangan menambah screed untuk “melindungi” area yang belum lulus. Simpan foto titik air, hasil ukur, dan bukti perbaikan.
Lindungi saat tim finishing masuk
Protection layer dapat berupa papan, screed, mat, atau rakitan lain sesuai sistem. Tetapkan jalur material, jenis alas kaki, lokasi potong keramik, larangan paku, dan cara menyimpan beban. Periksa membran sebelum serta setelah protection terpasang.
WBDG menempatkan protection layer dan drainage layer sebagai unsur terpisah dalam rakitan waterproofing bawah tanah tertentu (WBDG: Foundation Walls). Detail lantai rumah berbeda, tetapi prinsipnya jelas: pekerjaan penutup tidak boleh mengubah lapisan yang baru diuji menjadi permukaan kerja tanpa proteksi.
Koordinasikan finishing tanpa memutus sistem
Gunakan adhesive, mortar, atau screed yang kompatibel. Pertahankan movement joint, drain access, dan elevasi ambang. Jangan menyumbat weep path atau menutup outlet. Bila keramik harus dibor, cek as-built dan gunakan prosedur penetrasi yang disetujui; lebih baik rencanakan semua anchor sebelum aplikasi.
Untuk bonded membrane di bawah tile, pastikan permukaannya bersih dan curing sebelum adhesive. Panduan Mapei menyatakan permukaan pemasangan keramik perlu bersih, sound, serta bebas kontaminan yang mengganggu ikatan (Mapei: Guide for Installation of Ceramic Materials).
Serahkan bukti sebelum ruang dipakai
Paket akhir memuat as-built, foto, produk dan batch, kondisi aplikasi, ketebalan atau overlap, area patch, curing, hasil uji, protection layer, movement joint, drain, larangan pengeboran, serta rencana perawatan. Beri pemilik lokasi yang boleh dibuka untuk inspeksi.
InteriorDesign.id dapat membantu mengoordinasikan pola keramik, elevasi, ambang, dan drain setelah urutan teknis disetujui. Untuk struktur, tekanan air, retak aktif, balkon tinggi, atau area di atas ruang sensitif, gunakan perancang dan aplikator kompeten. Finishing yang rapi hanya bernilai jika lapisan di bawahnya telah diperiksa, diuji, dan dilindungi.
