Anggaran lantai mushola perlu menjawab berapa pekerjaan yang benar-benar dipesan, bukan hanya harga bahan per meter persegi. Pada mushola yang berdampingan dengan tempat wudu, kondisi dasar dan detail transisi dapat mengubah lingkup pekerjaan. Ukur dan spesifikasikan dulu, kemudian minta penawaran bertanggal dari penyedia yang relevan. Tanpa data lokasi serta penawaran itu, tidak ada angka rupiah yang bertanggung jawab untuk dijadikan patokan. Untuk melihat kerangka lantai mushola secara utuh, baca Panduan Lengkap Lantai Mushola.
Menghitung luas dan pola pemakaian

Bukaan, potongan tepi, dan arah pemasangan
Gambar denah terukur yang menandai batas lantai salat, pintu, kolom, rak, dan jalur dari area wudu. Hitung luas bidang bersih dari ukuran nyata, lalu pisahkan zona yang mungkin basah dari zona yang diharapkan tetap kering. Untuk material modular, catat arah pemasangan, lokasi garis awal, lebar potongan tepi, dan keselarasan terhadap orientasi saf setelah arah kiblat diverifikasi pemilik. Luas terpasang tidak selalu sama dengan jumlah bahan yang harus dibeli: ukuran modul dan pola dapat menghasilkan potongan yang tidak dapat dipakai lagi.
Tanyakan kepada pemasok cara menghitung tambahan bahan berdasarkan layout yang disepakati, bukan memakai persentase cadangan dari proyek lain. Pastikan pintu tetap dapat bergerak bila elevasi lantai berubah. Jika ada pengguna kursi, ukur kebutuhan geraknya pada ruang sebenarnya; jangan mengandalkan asumsi akses dari luas kamar saja. Dokumen JDIH BPK untuk persyaratan kemudahan bangunan gedung merupakan rujukan Indonesia, namun penerapan dan rincian teknis proyek harus ditelaah berdasarkan fungsi bangunannya. Artikel ini tidak menetapkan ukuran akses wajib.
Memisahkan bahan dan pekerjaan dasar

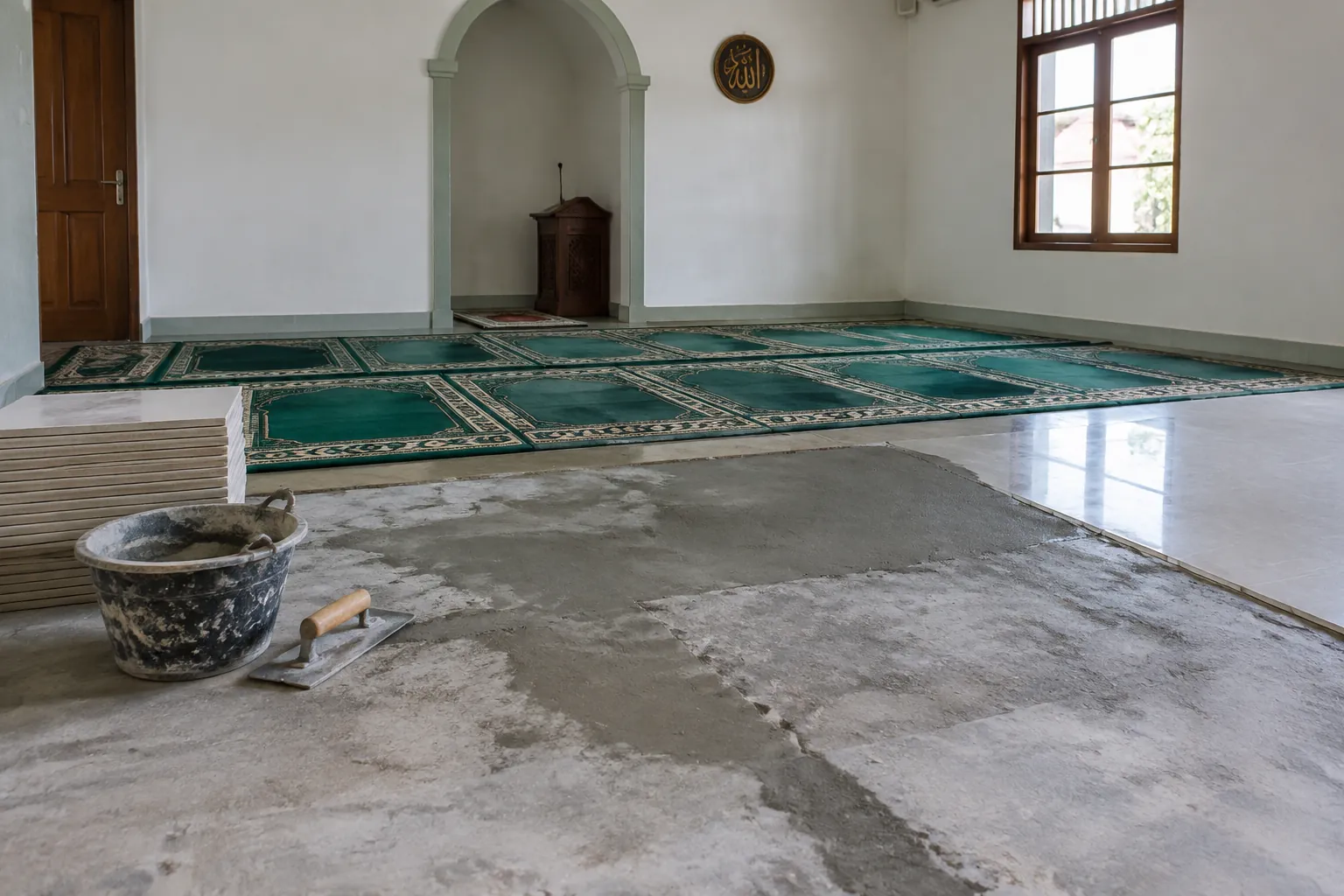

Bongkar, leveling, kelembapan, serta perekat
Penawaran yang tampak murah bisa saja hanya mencakup lapisan akhir. Minta baris terpisah untuk pembongkaran dan pembuangan material lama, pemeriksaan dasar, perataan, penanganan kerusakan, pengendalian sumber air, serta pemasangan baru. Bila bidang yang dekat wudu lembap, cari jalur airnya lebih dahulu. Panduan US EPA memandang pengendalian kelembapan sebagai rangkaian desain, konstruksi, verifikasi, dan pemeliharaan; itu prinsip umum yang perlu disesuaikan dengan susunan lantai di lokasi. Menutup kelembapan aktif dengan material baru dapat membuat pekerjaan ulang.
Jenis bahan juga mengubah paket pekerjaan dasar. Ubin memerlukan rencana perekat, nat, dan sambungan gerak yang cocok dengan kondisi dasar. TCNA menjelaskan kebutuhan mengakomodasi gerak antara ubin dan substrat, tetapi tidak memberi satu jarak sambungan yang berlaku universal. Produk vinyl memiliki persyaratan dasar tersendiri; panduan Quick-Step, misalnya, meminta dasar yang sesuai sebelum instalasi untuk produk vinilnya. Angka dalam manual pabrikan tersebut tidak dapat dipindahkan ke semua produk atau proyek. Minta lembar instalasi sistem yang benar-benar dipilih.
Membandingkan biaya sistem terpasang
Material, pemasangan, nat, list, dan ambang
Bandingkan dua penawaran pada tabel lingkup yang sama: kode produk, satuan dan kuantitas, bahan pendukung, persiapan dasar, pemasangan, nat atau pengisi sambungan, list tepi, ambang pintu, pembersihan akhir, serta penanganan sisa bahan. Tulis siapa memasok apa dan apakah pembongkaran, pengangkutan, pajak, dan perbaikan tak terduga termasuk atau dikecualikan. Penawaran yang hanya menulis “pasang lantai” belum dapat dibandingkan dengan yang memasukkan perataan dan detail transisi.
Contoh mushola rumah dengan akses wudu di sampingnya: satu penawaran mungkin menganggap lantai lama tetap dipakai, sedangkan yang lain memasukkan pembongkaran dekat pintu karena bidangnya tidak rata. Sebelum menilai harga, minta keduanya memakai kondisi dasar dan batas pekerjaan yang sama. Lakukan uji aliran air dari wudu ke mushola dan uji akses pembersihan di ambang. Bila hasilnya mengubah detail drainase atau transisi, revisi kedua penawaran secara tertulis. Ini contoh cara membandingkan lingkup, bukan studi proyek berbiaya nyata.
Tuliskan perhitungan sebagai jumlah setiap kuantitas pekerjaan dikalikan harga satuan dari penawaran bertanggal, ditambah komponen yang disepakati. Jangan memasukkan angka tanpa sumber, lokasi, satuan, spesifikasi, dan tanggal. Simpan alternatif sebagai pilihan terpisah, bukan diam-diam menurunkan spesifikasi pada salah satu penyedia.
Menyusun biaya pemeliharaan
Cadangan material serta penggantian bidang rusak
Harga awal bukan seluruh keputusan. Tanyakan cara membersihkan, jenis bahan pembersih yang diizinkan, frekuensi perawatan yang realistis, dan apakah satu bidang rusak dapat diganti tanpa membongkar banyak bidang di sekelilingnya. Simpan identitas produk serta bahan cadangan bila pemasok menyarankan dan ruang penyimpanan tersedia. Pastikan cadangan berasal dari spesifikasi yang sama; warna atau tekstur dari batch berbeda mungkin terlihat lain. Untuk karpet atau alas lepas, pertimbangkan biaya pencucian, pengeringan, dan penggantian bila rusak.
Perhatikan siapa yang membersihkan genangan di transisi setelah wudu. Biaya tenaga untuk mengeringkan dan menjaga akses pembersihan mungkin lebih relevan daripada sekadar memilih permukaan yang tampak tahan air. Klaim antiselip tidak menghapus kebutuhan pengelolaan air; FAQ TCNA menerangkan bahwa pengukuran DCOF dan risiko terpeleset tidak identik. Rujukan Amerika Utara itu dipakai sebagai prinsip evaluasi, bukan standar wajib lokal.
Checklist keputusan dan langkah berikutnya
Hasil pemeriksaan: lingkup, kuantitas, spesifikasi, sumber harga, tanggal, dan asumsi biaya
- Simpan denah, ukuran setiap zona, dan pola potongan yang disetujui.
- Pisahkan bahan akhir dari bongkar, perataan, pengendalian kelembapan, serta pemasangan.
- Catat detail nat, list, ambang, dan sambungan yang masuk harga.
- Lakukan uji aliran air serta akses pembersihan sebelum mengunci lingkup.
- Minta penawaran bertanggal dengan lokasi, satuan, kuantitas, spesifikasi, pajak, serta pengecualian.
- Tambahkan rencana perawatan dan penggantian lokal pada perbandingan.
Keputusan anggaran menjadi dapat diuji ketika setiap penawaran mengacu pada denah dan kondisi dasar yang sama. Jika keadaan di bawah lantai belum diketahui, tulis sebagai asumsi dan mekanisme perubahan pekerjaan, bukan sebagai angka pasti. Untuk menelusuri panduan lain terkait mushola, kunjungi InteriorDesign.id.
