Bangunan lama jarang memberi kepastian lengkap tentang substrat di balik panel, cat, atau lapisan lama. Karena itu pemasangan pelapis baru dimulai dari diagnosis terbatas dan catatan kondisi, bukan asumsi bahwa dinding yang terlihat rata pasti siap ditutup. Tujuan keputusan ini ialah menentukan apa yang dapat dipertahankan, apa yang harus dibuka, dan bagaimana detail baru bertemu dengan sistem lama tanpa menyembunyikan sumber kerusakan. Untuk melihat kerangka instalasi dan konstruksi pelapisan secara utuh, baca Panduan Lengkap Instalasi dan Konstruksi Pelapisan.
Memeriksa sistem pada bangunan lama

Kondisi dasar, ukuran aktual, dan dokumentasi yang tersedia

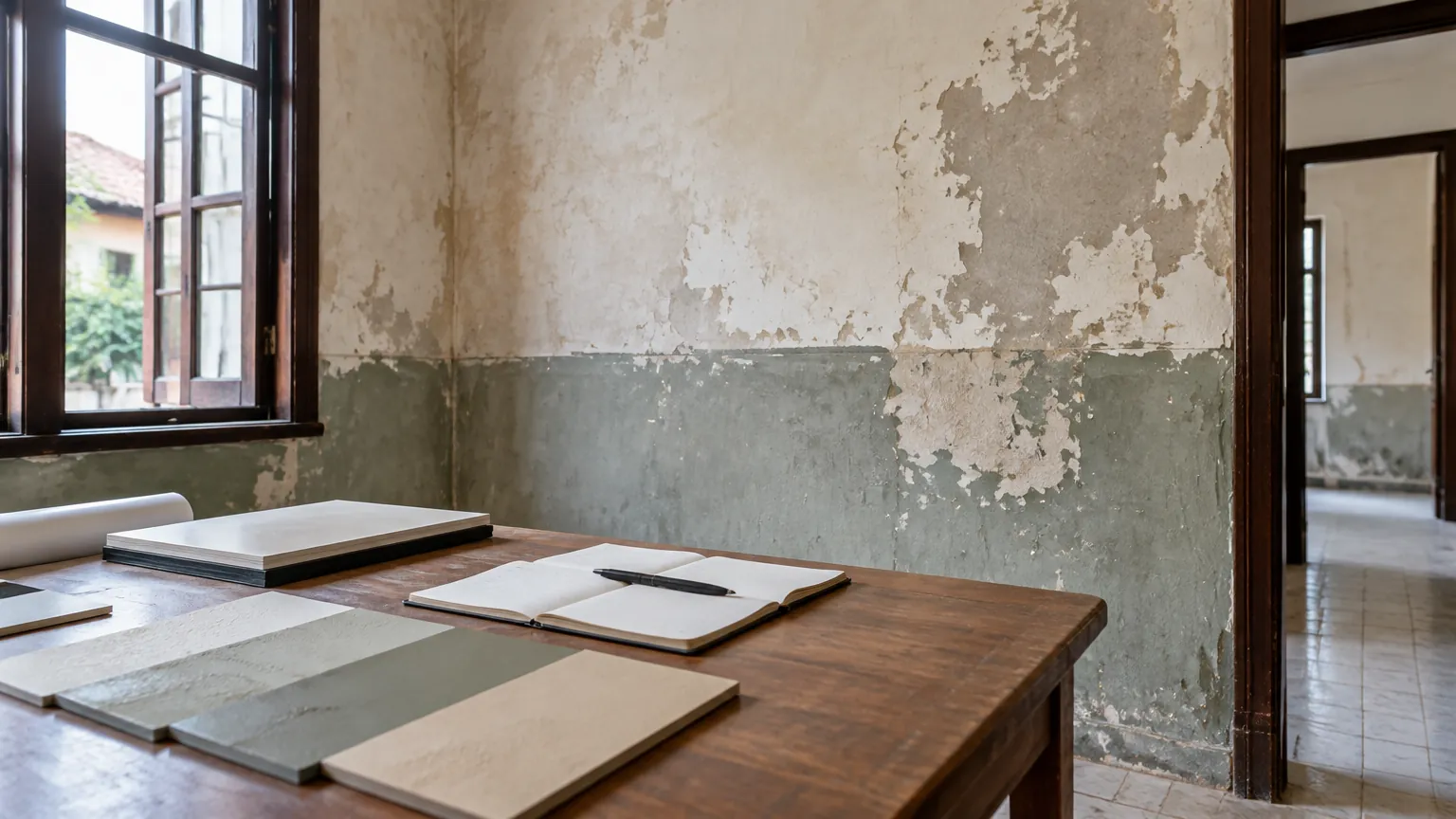

Kumpulkan gambar lama, riwayat perbaikan, foto kebocoran, serta identitas panel yang pernah dipasang jika tersedia. Ukur bidang kembali di lokasi; dimensi pada gambar arsip dapat berbeda dari keadaan sekarang. Tandai retak, noda, sambungan terbuka, bagian melengkung, dan pengikat yang tampak longgar. Foto posisi setiap gejala agar pemasang dapat menelusurinya setelah panel dibuka. Pemeriksaan visual tidak memastikan kondisi perekat atau rangka tersembunyi.
US EPA menerangkan perlunya mengendalikan air sepanjang desain, konstruksi, dan perawatan. Bedakan hujan yang masuk lewat bukaan, kebocoran pipa, kapiler dari dasar, dan kondensasi. Jangan menutup sumber air dengan panel baru. Bila substrat kayu dipakai, Wood Handbook menjelaskan perubahan dimensi yang berkaitan dengan kelembapan; nilai proyek tetap harus diukur dan dinilai terhadap produk tertentu. Dokumen AS itu memberi prinsip teknis, bukan ambang wajib di Indonesia.
Menyusun batas pembongkaran
Bagian yang dipertahankan dan risiko tersembunyi

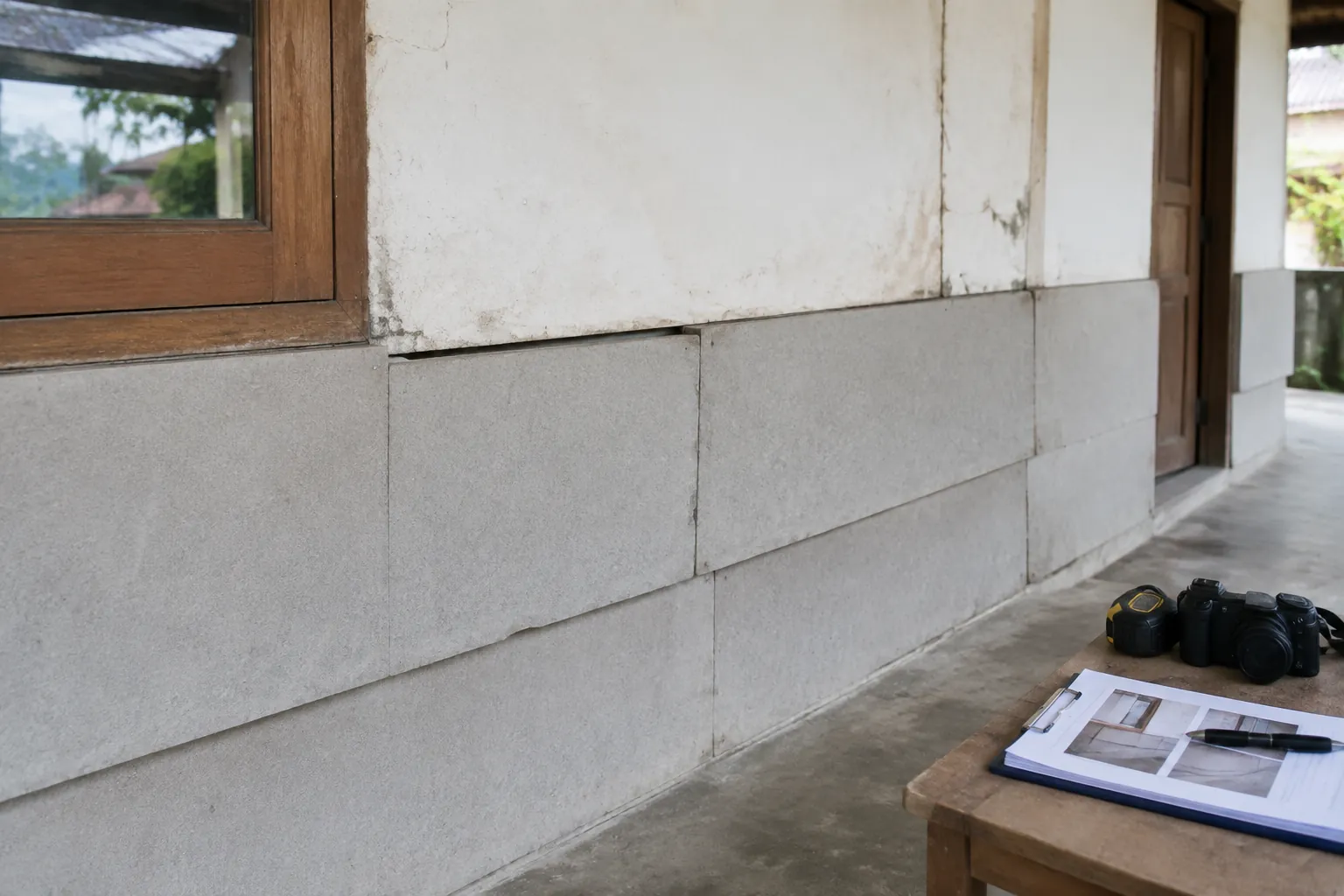

Tetapkan area contoh untuk dibuka dengan persetujuan pemilik, termasuk titik bergejala dan titik pembanding yang tampak baik. Catat lapisan, bahan dasar, pengikat, serta jejak air yang ditemukan. Putuskan apakah panel bisa dilepas untuk dipakai ulang tanpa merusak tepi atau menghilangkan aksesori penting. Bila bukaan menunjukkan kerusakan lebih luas, perbarui batas pekerjaan sebelum meneruskan. Jangan menyatakan semua panel lama perlu dibuang atau semua dapat dipertahankan.
Susun tiga daftar: bagian yang tetap, bagian yang diganti, dan bagian yang menunggu hasil pembukaan. Untuk setiap daftar, jelaskan dampaknya pada sambungan, warna, ketebalan, dan perawatan. Keterbatasan stok produk lama dapat memengaruhi detail pertemuan. Area yang dibuka perlu dilindungi dari cuaca serta aktivitas penghuni sesuai keadaan lokasi. Pekerjaan tambahan dicatat sebagai perubahan lingkup, bukan dipasang tanpa persetujuan.
Sebelum menyimpan panel bekas untuk dipasang ulang, beri nomor yang sesuai posisi asal dan foto keadaan tepinya. Cara ini memudahkan pemasang membedakan kerusakan lama dari kerusakan saat pembongkaran. Bila panel tidak dapat dilepas utuh, hitung ulang kebutuhan pengganti dan detail peralihan sebelum material baru dipesan.
Menyesuaikan detail produk baru

Kompatibilitas, toleransi, serta koordinasi instalasi
Periksa identitas panel baru, substrat yang disyaratkan, rangka atau perekat, pengikat, detail tepi, dan cara membersihkan. Formica memberi petunjuk aplikasi laminate tertentu dengan substrat dan metode ikat spesifik; jangan memindahkannya ke setiap HPL atau cladding. ALUCOBOND mengingatkan bahwa perilaku api fasad bergantung pada susunan dinding, insulasi, substructure, panel, serta pengikat. Bukti satu panel tidak membuktikan peralihan lama-baru mempunyai kinerja sama.
Gambar pertemuan bahan lama dan baru pada sudut, pintu, jendela, ventilasi, dan jalur servis. Toleransi, celah, serta posisi pengikat mengikuti rancangan dan manual produk, bukan angka universal. Bila ketebalan berubah, koordinasikan stopkontak, kusen, dan penutup tepi dengan pemasang terkait. Jangan menutup akses pipa yang perlu diperiksa. Uji kecocokan detail di area contoh sebelum semua bidang dipotong.
Menguji peralihan ke sistem baru
Uji fungsi, pemulihan bidang, dan catatan perubahan
Mock-up membantu melihat garis sambungan, tepi, warna, dan kemudahan melepas panel servis. Bila perekat digunakan, uji adhesi dan kriteria penerimaannya harus berasal dari sistem produk yang tepat. Bila memakai rangka, cek posisi dan pengikat terhadap gambar yang disetujui. Foto bagian tertutup sebelum panel akhir dipasang. Setelah pekerjaan selesai, periksa jalan keluar air pada bidang yang terpapar dan pastikan perbaikan dasar dapat ditelusuri.
Simpan daftar produk lama dan baru, gambar revisi, hasil pembukaan, tindakan perbaikan, dan pihak yang menyetujui perubahan. Jangan menjadikan hasil satu sampel kecil sebagai bukti seluruh fasad aman atau sesuai aturan. Periksa cara perawatan dan penggantian modul agar pemilik tidak perlu membongkar seluruh bidang saat servis.
Checklist keputusan dan langkah berikutnya
Hasil pemeriksaan: uji sampel dan adhesi; cek rangka serta pengikat; pemeriksaan sambungan dan jalan keluar air
| Keputusan | Bukti minimum | Pemeriksa proyek |
|---|---|---|
| Pertahankan atau buka | Foto, survei, hasil area contoh | Pemilik dan pemasang |
| Pilih susunan baru | Manual panel, substrat, perekat/rangka, pengikat | Perancang detail |
| Tutup bidang | Hasil sampel, foto bagian tersembunyi | Pengawas pekerjaan |
| Serahkan hasil | Sambungan, drainase, akses servis, gambar revisi | Pemilik dan pemasang |
Tunda penutupan jika sumber air, daya dukung dasar, atau kompatibilitas sistem belum dipastikan. Lengkapi catatan perubahan sebelum memesan sisa bahan. Matriks itu adalah alur keputusan, bukan pengganti penilaian teknis proyek. Untuk menelusuri panduan lain terkait pelapisan, kunjungi InteriorDesign.id.
