Pembuatan pintu custom yang terkendali bukan urutan “ukur–buat–pasang”, melainkan rangkaian gate persetujuan. Setiap gate harus menghasilkan dokumen atau benda yang dapat diperiksa sebelum biaya dan risiko berpindah ke tahap berikutnya. Dengan cara ini, fleksibilitas custom tidak berubah menjadi keputusan lisan yang baru diperdebatkan ketika pintu sudah selesai. Topik ini juga dapat ditelusuri melalui panduan pintu.

Gate 1: brief fungsi

Tuliskan lokasi, pengguna, arah buka, paparan air atau cuaca, privasi, keamanan, pola penggunaan, dan kebutuhan perawatan. Tentukan apakah pintu terkait jalur keluar, pemisahan api, aksesibilitas, kaca besar, atau kontrol akses. Kondisi khusus tersebut perlu perancang, produk, dan pemasang yang sesuai; workshop furnitur biasa belum tentu berwenang merancang sistem keselamatan.

Brief juga menetapkan prioritas: mana yang wajib, dapat dinegosiasikan, dan sekadar preferensi visual. Foto referensi membantu menjelaskan suasana, tetapi tidak menggantikan spesifikasi konstruksi.

Gate 2: survei dan datum

Ukur bukaan pada beberapa titik, periksa diagonal, ketegakan, level lantai, ketebalan finishing, serta ruang untuk handle dan ayun. Catat datum pengukuran dan status pekerjaan sekitar. Jika lantai atau dinding belum final, tentukan kapan ukur ulang dilakukan. Satu pihak harus menandatangani data final agar perubahan lapangan tidak menjadi sengketa.

Gate 3: gambar kerja

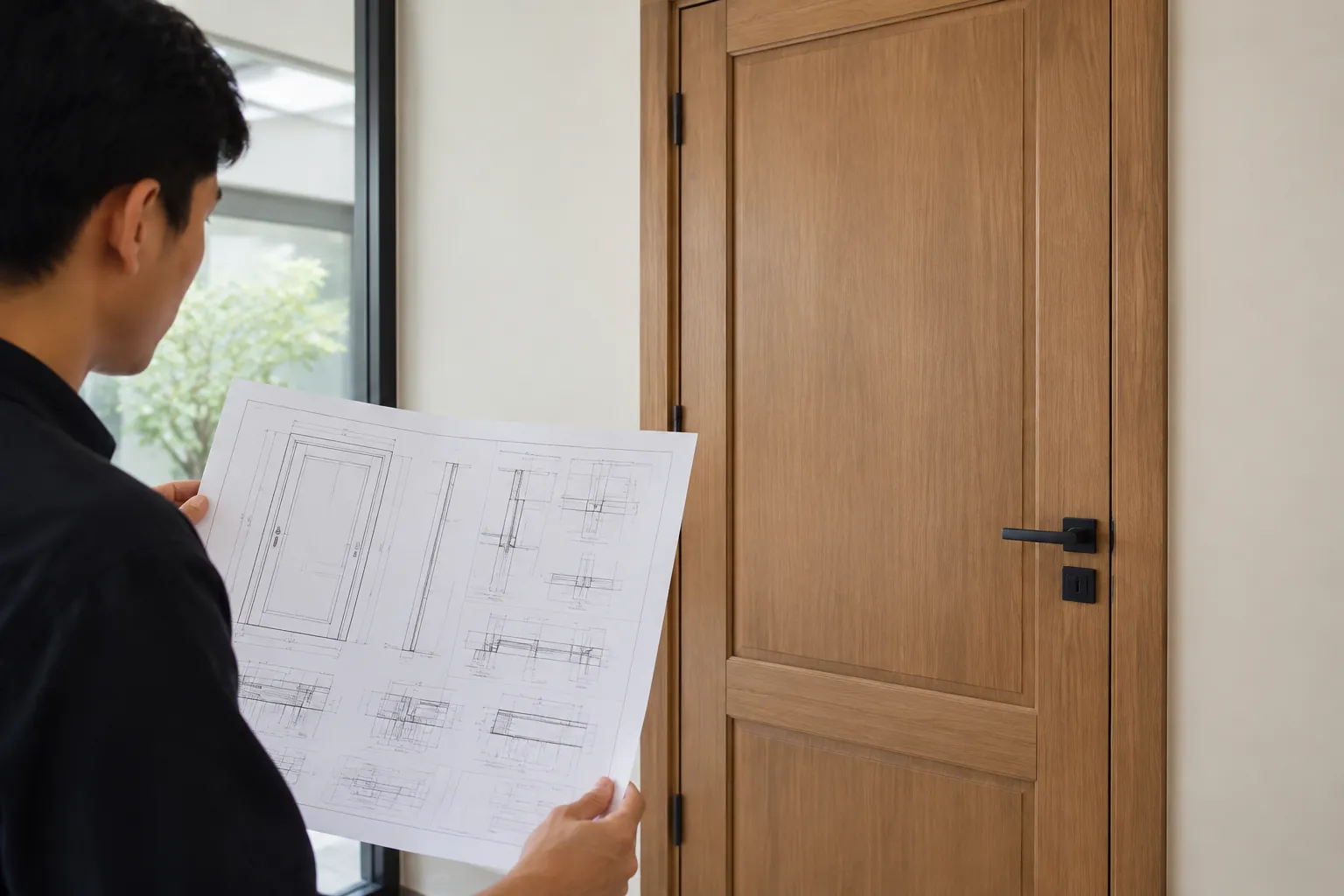

Seseorang melihat gambar rancangan di depan pintu kayu
Pekerjaan pintu khusus perlu dimulai dari ukuran dan gambar keputusan yang disetujui sebelum jadwal kerja dihitung.

Shop drawing menunjukkan ukuran unit, konstruksi daun, detail kusen, celah yang dirancang, arah serat atau panel, kaca, posisi engsel dan kunci, seal, ambang, serta pertemuan dengan dinding. Gambar bukan formalitas: inilah acuan produksi, inspeksi, dan penanganan perubahan.

Untuk kayu, kondisi kelembapan perlu masuk keputusan material dan konstruksi. Wood Handbook USDA menjelaskan hubungan kadar air dengan perubahan dimensi kayu. Karena itu, spesifikasi perlu menyebut bahan, konstruksi, penyimpanan, dan perlindungan semua bidang serta tepi—bukan nama spesies saja.

Gate 4: sampel dan mock-up

Sampel pintu kayu dengan gagang dan aksesori di atas meja
Mock-up membantu memeriksa bentuk, finishing, dan perangkat pintu sebelum produksi.

Setujui sampel warna, kilap, tekstur, profil, dan hardware. Tandai aspek yang disetujui; sampel finishing tidak otomatis menjadi sampel kekuatan atau konstruksi. Untuk proyek berulang atau detail baru, satu mock-up dapat menguji proporsi, operasi, dan pertemuan komponen sebelum produksi semua unit.

Gate 5: pengadaan bahan

Konfirmasi ketersediaan material, kaca, engsel, kunci, dan komponen impor sebelum jadwal dibekukan. Substitusi harus diajukan dengan data, bukan dianggap setara karena warnanya mirip. Simpan kode produk dan dokumen teknis. Pusat dokumen JELD-WEN memperlihatkan jenis informasi produk yang patut dicari pada pintu pabrikan—panduan ukuran, pemasangan, perawatan, dan garansi—meskipun produk custom memerlukan dokumen proyeknya sendiri.

Gate 6: produksi dan inspeksi workshop

Workshop memeriksa bahan, geometri, sambungan, bukaan hardware, dan finishing sebelum pengiriman. Inspeksi tidak harus membongkar daun, tetapi harus membandingkan hasil dengan gambar serta sampel. Catat cacat, tindakan koreksi, dan persetujuan pelepasan barang. Jangan menunggu pemasangan untuk menemukan arah buka atau posisi kunci yang salah.

Gate 7: pengiriman dan pemasangan

Rencanakan kemasan, penyimpanan kering, jalur angkut, perlindungan lantai, dan kesiapan bukaan. Pemasang memverifikasi unit dan kondisi lapangan sebelum mengebor atau memotong. Bila kondisi berbeda dari gambar, gunakan prosedur perubahan tertulis. Pengikat, anchor, dan metode pemasangan harus sesuai substrat aktual; pekerjaan dekat kabel, pipa, atau struktur perlu profesional yang kompeten.

Gate 8: commissioning dan serah terima

Uji setiap daun dari kedua sisi: gerak, latch, kunci, closer bila ada, stopper, celah, seal, dan kontak dengan lantai. Periksa finishing dalam pencahayaan yang disepakati. Serahkan gambar final, kode finishing, daftar hardware, garansi, petunjuk perawatan, dan jalur klaim. Jadwalkan penyetelan kembali hanya bila termasuk lingkup.

Tetapkan kriteria hold dan release

Setiap gate perlu hasil yang membuat pekerjaan boleh lanjut atau harus berhenti. Produksi tidak dilepas bila ukuran final belum ditandatangani; finishing tidak dimulai bila sampel belum disetujui; pengiriman ditahan bila inspeksi menemukan arah buka, hardware, atau warna yang tidak cocok. Catat siapa yang berwenang memberi release dan bagaimana pengecualian disetujui.

Gunakan daftar isu dengan nomor, pemilik tindakan, tenggat, dan bukti penutupan. Foto chat tanpa konteks bukan pengganti revisi gambar atau sampel bertanda. Jika workshop mengusulkan perubahan, minta dampak fungsi, tampilan, biaya, waktu, dan garansi sebelum keputusan. Praktik ini mencegah perbaikan informal menutup satu masalah sambil menciptakan masalah lain.

Pada serah terima, cocokkan isu tertutup dengan unit aktual dan pastikan dokumen final mencerminkan perubahan yang diterima. Simpan checklist final bersama manual perawatan untuk pemilik. Gunakan checklist bertanda tangan pada setiap gate. Proses ini tidak menghilangkan semua perubahan, tetapi membuat keputusan, biaya, dan tanggung jawab dapat ditelusuri. InteriorDesign.id dapat membantu menyusun brief, shop drawing, serta gate inspeksi agar desain custom tetap terukur dari konsep sampai digunakan.

Pertanyaan yang sering ditanyakan tentang proses pembuatan pintu custom

Apa yang harus ditentukan sebelum pintu custom mulai dibuat?

Tentukan lokasi, pengguna, arah buka, paparan air atau cuaca, privasi, keamanan, pola penggunaan, dan kebutuhan perawatan. Pisahkan kebutuhan wajib dari hal yang masih dapat dinegosiasikan agar keputusan visual tidak mengabaikan fungsi.

Mengapa bukaan pintu perlu diukur pada beberapa titik?

Pengukuran pada beberapa titik membantu membaca ketidaksikuan, perbedaan level, ketebalan finishing, dan ruang gerak handle atau daun. Jika lantai atau dinding belum final, jadwal ukur ulang dan datum pengukuran harus disepakati sebelum produksi dilepas.

Apa saja yang harus terlihat dalam gambar kerja pintu custom?

Gambar kerja perlu menunjukkan ukuran unit, konstruksi daun, kusen, celah, arah serat atau panel, kaca, hardware, seal, ambang, dan pertemuan dengan dinding. Dokumen ini menjadi acuan produksi, inspeksi, serta perubahan, bukan sekadar formalitas.

Apakah sampel warna sudah cukup untuk menyetujui pintu custom?

Belum tentu, karena sampel finishing hanya membuktikan aspek seperti warna, kilap, tekstur, atau profil yang ditandai. Untuk detail baru atau unit berulang, mock-up dapat menguji proporsi, operasi, dan pertemuan komponen sebelum seluruh produksi dimulai.

Apa yang perlu diperiksa sebelum pintu custom dikirim ke lokasi?

Workshop perlu membandingkan bahan, geometri, sambungan, bukaan hardware, dan finishing dengan gambar serta sampel yang disetujui. Arah buka, posisi kunci, warna, dan tindakan koreksi sebaiknya selesai diperiksa sebelum barang dilepas untuk pengiriman.

Apa yang harus diuji saat serah terima pintu custom?

Uji setiap daun dari kedua sisi, termasuk gerak, latch, kunci, closer bila ada, stopper, celah, seal, dan kontak dengan lantai. Simpan gambar final, kode finishing, daftar hardware, garansi, petunjuk perawatan, dan jalur klaim setelah hasilnya diterima.
