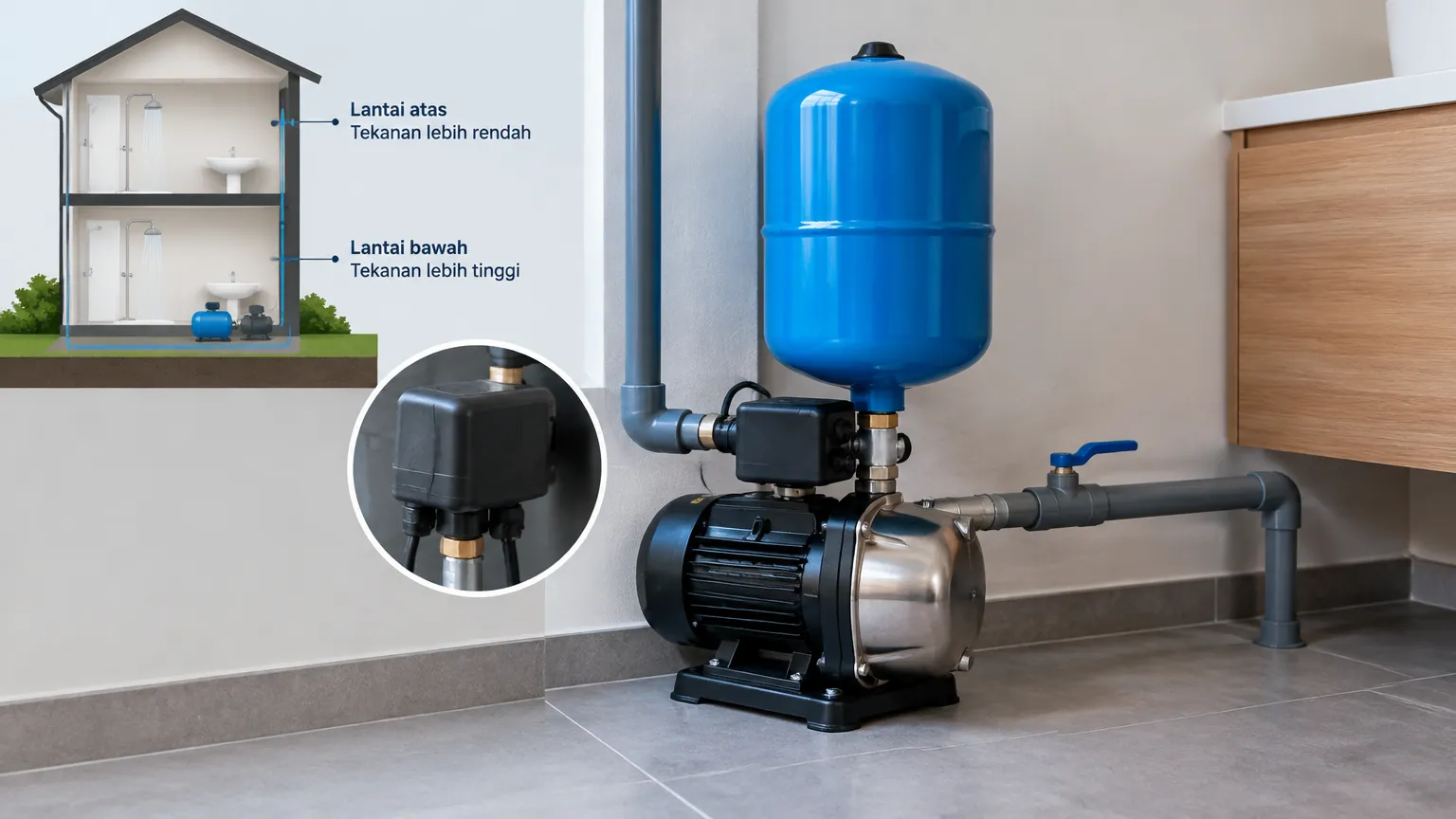

Mulai dari diagram vertikal
Rumah dua lantai menambah elevasi, stack, penetrasi, dan risiko kerusakan lintas ruang. Gambar potongan yang menunjukkan sumber, tangki, pompa, distribusi, pemanas, fixture, buangan, vent, cleanout, dan valve. Denah tiap lantai saja sering menyembunyikan konflik. Tandai elevasi serta akses agar setiap sambungan vertikal dapat ditinjau. Topik ini juga dapat ditelusuri melalui panduan plumbing.
Hitung tekanan antar lantai

Tekanan pada lantai bawah dan atas berbeda karena elevasi serta kehilangan jalur. Ukur kondisi sumber dan skenario puncak. Tentukan apakah satu zona cukup atau perlu booster, regulator, atau pembagian. Pompa dipilih dari titik operasi sistem, bukan angka maksimum. Periksa pula lonjakan, siklus, kebisingan, dan kemampuan suplai.
Tumpuk area basah secara logis
Menempatkan kamar mandi serta area servis di sekitar stack yang sama dapat memendekkan jalur. Namun, tata ruang tidak boleh memaksa buangan menembus balok atau menghilangkan vent. Sisakan shaft yang cukup untuk support, insulasi, dan servis. Offset ditinjau karena menambah fitting dan potensi suara.
Kelola tangki dan pompa
Struktur penyangga, overflow, drainase, akses, listrik, ventilasi, dan penggantian harus direncanakan. Jangan menempatkan perangkat tanpa jalur keluarnya. Labeli valve serta kontrol. Sediakan isolasi per zona agar perbaikan lantai atas tidak selalu menghentikan seluruh rumah. Perangkat listrik di area lembap ditangani tenaga berwenang.
Rancang buangan dan vent
Stack buangan memerlukan sambungan, kemiringan cabang, trap, vent, cleanout, dan elevasi outlet yang tepat. Hindari belokan tajam di lokasi tertutup. Pertimbangkan kontrol suara di dekat kamar tidur tanpa membungkus akses. Air hujan, limbah, dan suplai bersih tidak boleh disilangkan demi kemudahan ruang.
Atur air panas
Jalur air panas vertikal memengaruhi waktu tunggu dan kehilangan energi. Kelompokkan fixture, gunakan insulasi sesuai produk, serta pilih kontrol yang aman. Jangan mengubah setelan keselamatan. Pedoman WHO Water Safety in Buildings menekankan pengelolaan risiko air selama operasi, bukan hanya saat sistem baru.
Gunakan standar dan koordinasi
Rujuk SNI 8153:2025 melalui dokumen resmi dan koordinasikan dengan PP 16/2021 serta ketentuan daerah. Perhitungan, data produsen, dan kondisi tapak tetap diperlukan. Perubahan rute di lapangan harus dinilai kembali untuk tekanan, slope, support, dan akses.
Uji per lantai dan bersama
Lakukan commissioning pada titik terjauh, penggunaan bersamaan, fungsi pompa, valve, buangan, serta vent. Catat tekanan atau aliran pada skenario yang sama. Uji kebocoran sebelum penutupan. Hasil per lantai membantu menemukan bottleneck dan menjadi baseline ketika sistem berubah.
Serahkan peta operasi
Berikan gambar as-built, lokasi valve, shutoff, cleanout, sensor, pompa, dan tangki kepada penghuni. InteriorDesign.id dapat membantu menyatukan shaft serta panel dengan interior, tetapi akses dan keselamatan tidak boleh dikorbankan. Peta yang jelas mempercepat respons saat kebocoran terjadi di salah satu lantai.
Potongan koordinasi lantai ke lantai

Tampilkan slab, balok, shaft, plafon, fixture, stack, vent, dan akses dalam satu potongan. Periksa apakah cabang lantai atas dapat mencapai stack dengan slope tanpa menurunkan plafon berlebihan. Tandai sleeve sebelum pengecoran. Koordinasikan waterproofing pada setiap penetrasi. Potongan mencegah keputusan terpisah di tiap lantai yang baru bertabrakan ketika stack dipasang.
Rencana darurat per zona
Tentukan shutoff utama dan valve tiap lantai atau kelompok. Beri label yang dapat dipahami penghuni. Simulasikan kebocoran di lantai atas: siapa menutup air, bagaimana listrik diamankan, dan area mana yang diperiksa di bawah. Pastikan overflow tangki serta drainase tidak mengarah ke ruang sensitif. Rencana sederhana mengurangi waktu aliran saat kejadian dan memperkecil dampak lintas lantai.
Pemeliharaan vertikal
Buat kalender berdasarkan manual dan riwayat untuk tangki, pompa, filter, pemanas, valve, serta sensor. Inspeksi dilakukan per lantai dan titik kritis, bukan hanya ruang pompa. Catat tekanan atau aliran baseline. Jika satu lantai berubah, bandingkan dengan yang lain untuk mempersempit penyebab. Perbarui peta setelah renovasi agar teknisi tidak mencari jalur dari gambar lama.
Kontrol kebisingan dan kondensasi
Stack dekat kamar dapat membawa suara ke struktur. Gunakan rute, support, dan detail akustik yang kompatibel tanpa menutup akses. Pipa dingin di ruang lembap dapat berkondensasi, sedangkan pipa panas membutuhkan insulasi dan ruang gerak. Jangan membungkus semuanya dengan bahan sembarang. Periksa risiko api, lembap, dan servis. Penyelesaian ini perlu dikoordinasikan sejak shaft dirancang, bukan setelah penghuni mengeluh.
Periksa kesiapan perubahan masa depan
Jika ada rencana menambah kamar mandi, tentukan apakah shaft, sumber, pompa, tangki, dan buangan benar-benar memiliki kapasitas. Jangan menyebut “siap” tanpa perhitungan. Sisakan ruang hanya bila fungsinya jelas. Rencana ekspansi dicatat di as-built agar renovasi berikutnya tidak mengandalkan asumsi atau menemukan sleeve yang ternyata tidak cocok.
