Anggaran akustik sebaiknya membeli kepastian secara bertahap: diagnosis, opsi, mock-up, instalasi, lalu verifikasi. Harga panel per lembar tidak mewakili biaya sistem karena hasil juga dipengaruhi luas, ketebalan, backing, rongga, anchor, tepi, sambungan, akses kerja, pemindahan listrik atau lampu, dan perlindungan finishing. Topik ini juga dapat ditelusuri melalui panduan ruang kerja.
Pecah anggaran menjadi tujuh pos
- Diagnosis: survei sumber, jalur, penerima, waktu gangguan, dan kondisi ruang.
- Data dan desain: denah, perhitungan atau simulasi bila perlu, spesifikasi, dan koordinasi disiplin.

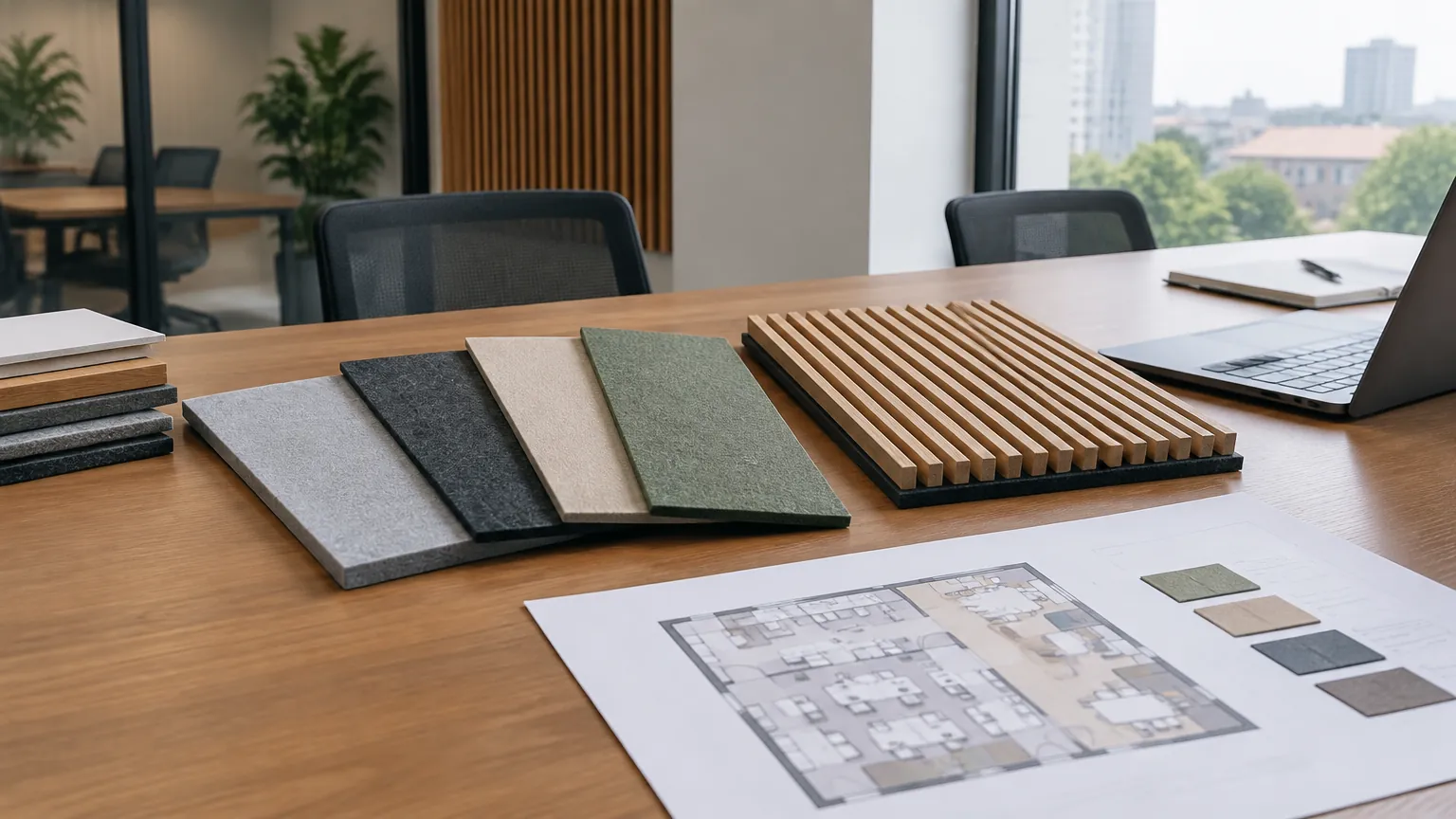

- Mock-up: sampel visual dan zona uji dengan konfigurasi yang benar.
- Produk: panel, kain, backing, frame, seal, partisi, atau komponen lain.
- Instalasi: tenaga, akses tinggi, proteksi, pembongkaran, dan perapian.
- Koordinasi: lampu, AC, sprinkler, sensor, listrik, pintu, jendela, dan furnitur.
- Verifikasi dan lifecycle: pengukuran, acceptance test, pembersihan, suku cadang, serta penggantian.
Tiap penawaran harus menyebut asumsi dan pengecualian. Bila kode produk, luas efektif, backing, tebal, metode pemasangan, dan biaya akses tidak sama, dua harga tidak dapat dibandingkan langsung.
Tentukan level keputusan
Tahap dasar mengutamakan sumber dan layout: servis peralatan, pindahkan printer, atur zona, perbaiki seal yang terdiagnosis, serta gunakan furnishing yang memang diperlukan. Tahap terarah menambah treatment pada bidang prioritas berdasarkan mock-up. Tahap konstruktif menangani partisi, kaca, plafon, pintu, atau ventilasi dan perlu desain lintas disiplin.
Panduan NIST/NBS menunjukkan bahwa sumber, jalur, pemisah, dan bukaan bekerja sebagai sistem. Karena itu, opsi termurah yang hanya menyentuh satu permukaan dapat menjadi mahal bila jalur utama tidak tersentuh.
Bandingkan value, bukan label

Minta data uji dari konfigurasi yang ditawarkan. NIST membedakan pengujian absorpsi dan transmisi suara; jangan membandingkan angka dari fungsi berbeda. Nilai juga kemudahan dibersihkan, ketahanan kelembapan, risiko tepi serat, klasifikasi api, emisi, garansi, ketersediaan pengganti, dan biaya pembongkaran.
Produk premium tidak otomatis lebih tepat. Produk budget tidak otomatis buruk bila mempunyai data, detail aman, dan cocok dengan kondisi. Masukkan biaya kesalahan: rework, kerusakan finishing, gangguan operasi, pemindahan perangkat, dan pengukuran ulang.
Gunakan gerbang keputusan

- Gerbang 1: jenis masalah teridentifikasi.
- Gerbang 2: solusi tidak merusak ventilasi, cahaya, keselamatan, atau akses.
- Gerbang 3: mock-up menunjukkan perbaikan pada aktivitas nyata.
- Gerbang 4: detail, produk, dan tanggung jawab tertulis.
- Gerbang 5: hasil diterima dengan uji yang disepakati.
Jangan mencairkan seluruh anggaran sebelum gerbang awal lulus. Sediakan contingency untuk kondisi tersembunyi, tetapi jangan menyebut persentase universal tanpa data proyek.
Brief penawaran yang dapat diaudit
Berikan denah, foto, sumber gangguan, aktivitas yang terdampak, jam penggunaan, target yang dapat diamati, dan batas perubahan. Minta vendor memisahkan produk, aksesori, tenaga, koordinasi, pengujian, dan perawatan. Bila performa dijanjikan, tanyakan dasar ukur serta siapa yang memverifikasi.
DOE menilai akustik bersama aspek kualitas lingkungan dalam ruang. Sisihkan biaya untuk memastikan treatment tidak menurunkan pencahayaan, udara, termal, atau aksesibilitas.
InteriorDesign.id dapat membantu menyusun scope dan perbandingan opsi yang terkoordinasi dengan desain interior. Harga, pajak, ketersediaan, ketentuan lokal, serta kebutuhan pengukuran harus diverifikasi pada waktu dan lokasi proyek; artikel ini sengaja tidak mengarang tarif.
Tiga skenario pengadaan
Pada skenario ringan, anggaran membeli observasi, servis sumber, layout, seal yang terdiagnosis, dan satu mock-up. Skenario menengah menambah treatment terarah dan koordinasi lampu atau furnitur. Skenario berat mencakup konstruksi pemisah, pintu, kaca, plafon, atau ventilasi serta desain profesional. Hindari menyatukan ketiganya dalam satu angka tanpa scope.
Pertanyaan saat tender
Tanyakan apa yang tidak termasuk, siapa menanggung pemindahan listrik atau AC, bagaimana area dilindungi, kapan ruang tidak dapat dipakai, dan bukti apa yang diserahkan. Minta alternatif bila kondisi tersembunyi ditemukan. Garansi perlu menyebut objek, durasi, kondisi, serta tindakan koreksi—bukan hanya kata “garansi”.
Setelah pekerjaan, cocokkan invoice dengan produk dan volume aktual, simpan sisa material berlabel bila aman, serta dokumentasikan konfigurasi. Anggaran lifecycle memasukkan inspeksi, pembersihan, komponen pengganti, dan potensi perubahan layout. Pilihan yang sedikit lebih mahal dapat bernilai jika mudah dirawat; sebaliknya, fitur dekoratif mahal tidak otomatis meningkatkan hasil.
Pertanyaan yang sering ditanyakan tentang anggaran akustik ruang kerja
Pos biaya apa saja yang perlu dipisahkan dalam anggaran akustik ruang kerja?
Pisahkan diagnosis, data dan desain, mock-up, produk, instalasi, koordinasi, serta verifikasi dan biaya siklus hidup. Pemisahan ini membuat dua penawaran lebih mudah dibandingkan karena komponen yang termasuk dan dikecualikan terlihat jelas.
Kapan perbaikan sumber dan layout cukup tanpa renovasi besar?
Perbaikan sumber, pemindahan peralatan, penataan zona, atau perbaikan seal yang terdiagnosis dapat menjadi tahap dasar ketika masalah belum memerlukan perubahan partisi. Pekerjaan pada partisi, kaca, plafon, pintu, atau ventilasi termasuk tahap konstruktif dan perlu desain lintas disiplin.
Bagaimana membandingkan produk akustik tanpa terpaku pada label premium?
Bandingkan fungsi, konfigurasi uji, pemasangan, kemudahan dibersihkan, ketahanan kelembapan, klasifikasi api, emisi, garansi, dan ketersediaan pengganti. Angka absorpsi dan transmisi suara tidak boleh diperlakukan sebagai ukuran yang sama karena keduanya menilai fungsi berbeda.
Mengapa mock-up perlu masuk ke dalam anggaran?
Mock-up memungkinkan konfigurasi nyata diuji pada aktivitas ruang sebelum seluruh dana dicairkan. Proyek sebaiknya bergerak ke tahap berikutnya hanya setelah solusi tidak mengganggu ventilasi, cahaya, keselamatan, akses, dan menunjukkan perbaikan yang dapat diamati.
Informasi apa yang harus ada dalam permintaan penawaran akustik?
Sertakan denah, foto, sumber gangguan, aktivitas yang terdampak, jam penggunaan, target yang dapat diamati, dan batas perubahan. Minta penyedia memisahkan produk, aksesori, tenaga, koordinasi, pengujian, perawatan, asumsi, serta pengecualian.
Dokumen apa yang perlu disimpan setelah pekerjaan akustik selesai?
Cocokkan invoice dengan produk dan volume aktual, simpan dokumentasi konfigurasi, serta sisa material berlabel bila aman. Catat pula hasil pengujian, ketentuan garansi, kebutuhan pembersihan, komponen pengganti, dan perubahan layout agar biaya berikutnya dapat ditelusuri.
