Quality control penghawaan adalah rangkaian pemeriksaan yang dimulai sebelum pemasangan, bukan kunjungan singkat saat grille sudah rapi. Kriteria penerimaan harus ditulis bersama gambar, spesifikasi model, kondisi operasi, dan pihak yang berwenang menyetujui perubahan. Ventilasi, pendinginan, dan filtrasi memiliki fungsi berbeda: EPA menyebut filtrasi rumah sebagai pelengkap kendali sumber dan ventilasi, bukan pengganti semua tindakan itu. Karena itu hasil QC perlu dibandingkan dengan tujuan sistem yang sebenarnya. Untuk melihat kerangka instalasi dan konstruksi penghawaan secara utuh, baca Panduan Lengkap Instalasi dan Konstruksi Penghawaan.
Menetapkan kriteria penerimaan sebelum pemasangan

Gambar, spesifikasi, sampel, dan manual

Tulis kriteria sebelum barang terpasang: gambar rute dan terminal yang disetujui, identitas model, spesifikasi yang benar-benar berlaku, manual pemasangan, serta metode pengujian yang disepakati. Jika kriteria debit dibutuhkan, nilainya harus berasal dari rancangan sistem proyek, bukan angka dari artikel umum. Sepakati siapa mengukur, alat apa yang digunakan, dan kondisi operasi ketika uji. Sampel atau mock-up dapat membantu menilai tampilan dan akses, tetapi tidak menggantikan pengujian fungsi. Pastikan revisi gambar tersampaikan kepada pemasang dan pemeriksa.
Memeriksa pekerjaan sebelum tertutup

Bukaan, fan, serta sambungan tersembunyi

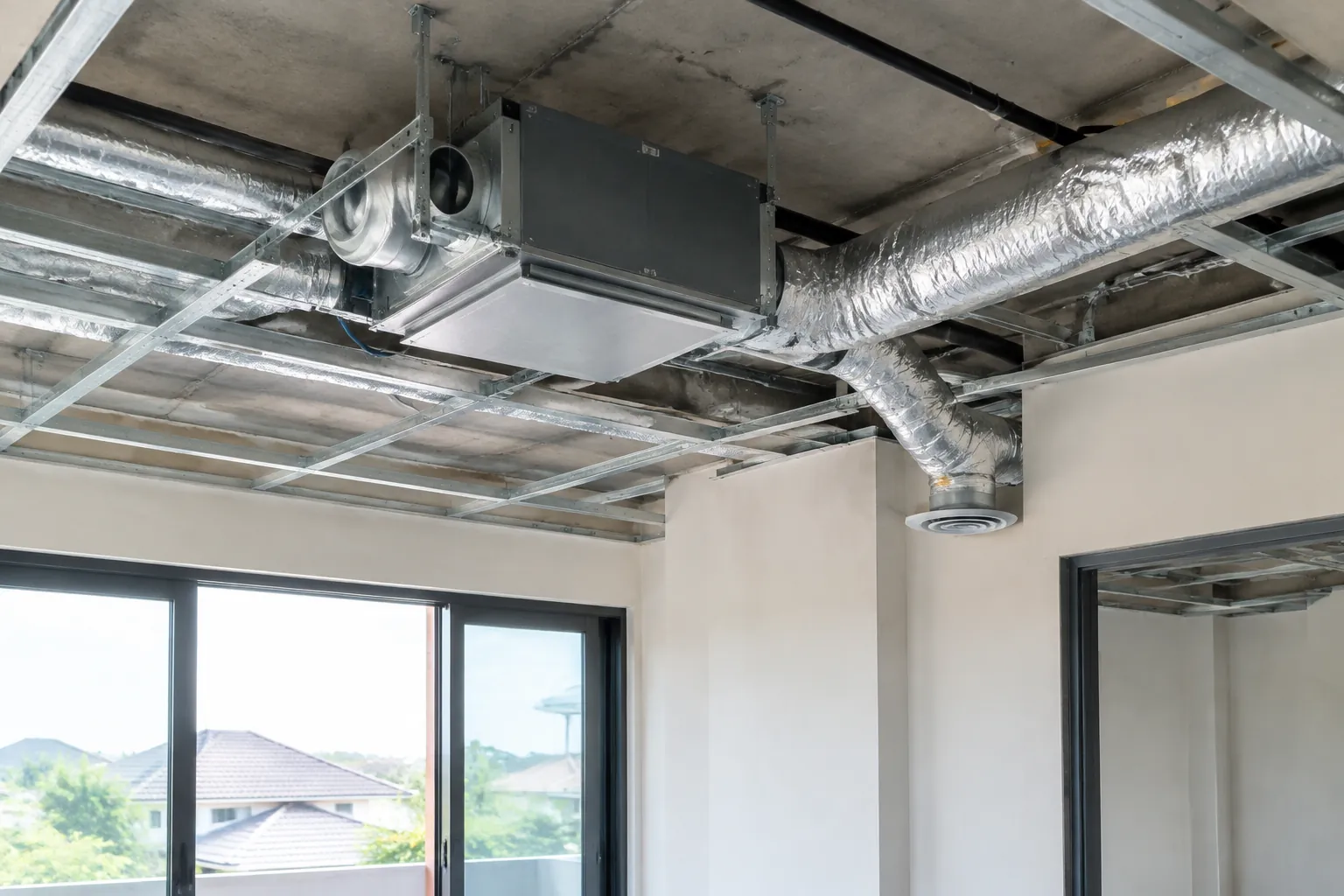

Lakukan inspeksi saat bukaan, penyangga, jalur, dan sambungan masih terlihat. Periksa apakah posisi fan dan terminal sesuai gambar, tidak ada komponen yang menghalangi panel servis, dan penetrasi bangunan ditangani oleh disiplin yang tepat. Foto lokasi beserta penanda identitas sebelum penutup dipasang. Bila ditemukan kondensasi atau noda air, tunda penutupan sampai sumbernya ditelusuri. Panduan EPA tentang kelembapan memasukkan HVAC dan verifikasi implementasi dalam siklus desain, konstruksi, serta pemeliharaan. Pemeriksaan visual ini tidak boleh dipakai untuk menyatakan performa akhir sudah lulus.
Menguji hasil akhir secara terarah
Pemeriksaan arah dan debit udara dan uji fungsi fan dan kontrol
Setelah sistem bekerja pada kondisi yang disepakati, periksa arah udara di terminal, fungsi tiap setelan fan dan kontrol, suara atau getaran yang tidak biasa, serta debit bila menjadi kriteria proyek. Bandingkan hasil dengan rancangan dan dokumentasi model. Bau ruang perlu dinilai bersama sumbernya; tidak semua bau dapat diselesaikan oleh filter. EPA menjelaskan pembersih udara rumah tidak menghilangkan semua polutan. Jika target penghawaan tidak tercapai, telusuri jalur, pasokan udara, dan operasi sebelum menuduh satu unit cacat. Catat alat serta kondisi saat pengukuran.
Mencatat cacat serta penutupan koreksi
Lokasi, tindakan, pemeriksaan ulang, dan dokumen serah terima
Setiap cacat diberi nomor, lokasi, foto, konsekuensi, penanggung jawab, dan tenggat tindak lanjut yang disepakati proyek. Setelah diperbaiki, lakukan pemeriksaan ulang pada kondisi yang sama dan simpan hasilnya; status tidak boleh berubah menjadi selesai hanya karena foto tampilan terbaru. Pisahkan kekurangan kosmetik dari masalah fungsi atau akses servis. Dokumen serah terima memuat manual model, gambar akhir, setelan kontrol, hasil uji, dan daftar koreksi tertutup. Jika satu kriteria belum dapat diuji, jelaskan alasan dan jadwalnya secara jujur.
Checklist keputusan dan langkah berikutnya
Hasil pemeriksaan: pemeriksaan arah dan debit udara; uji fungsi fan dan kontrol; catatan suhu, kelembapan, dan sumber bau
Lembar QC:
| Tahap | Pemeriksaan | Bukti |
|---|---|---|
| Sebelum penutupan | Jalur, sambungan, akses | Foto dan gambar |
| Saat operasi | Arah/debit sesuai rancangan, fan, kontrol | Catatan uji |
| Serah terima | Koreksi dan manual | Daftar tertutup |
Tambahkan catatan suhu, kelembapan, dan sumber bau pada kondisi pemeriksaan. Hasil ini tidak otomatis membuktikan kinerja sepanjang musim atau semua pola pemakaian; pengelola tetap perlu mengetahui cara operasi dan pemeliharaan sistem.
Gunakan hasil QC sebagai umpan balik untuk pengguna, bukan hanya arsip kontraktor. Jelaskan cara memakai kontrol dan bagaimana melaporkan gejala bau, lembap, atau fan tidak bekerja. Catatan awal operasi memudahkan perbandingan jika keluhan muncul belakangan. Jangan menyamakan pembacaan satu kali dengan jaminan kinerja permanen. Perubahan penggunaan ruang atau sumber polutan dapat mengubah kebutuhan sistem dan perlu dinilai lagi.
Contoh ketidaksesuaian: sambungan tersembunyi tidak terlihat karena plafon sudah ditutup, sementara foto dan catatan inspeksi tidak tersedia. QC tidak seharusnya memberi tanda lulus berdasarkan pernyataan lisan saja; tentukan cara pemeriksaan ulang yang aman dan dampaknya terhadap pekerjaan sekitar. Contoh lain adalah fan menyala, tetapi aliran di terminal tidak sesuai arah yang diharapkan. Catat kondisi pintu, jendela, serta setelan kontrol saat uji, kemudian minta penelusuran oleh perancang atau pemasang. Pengujian ulang harus mengacu pada kriteria yang sama agar perbaikan bisa dibandingkan. Ini merupakan disiplin dokumentasi proyek, bukan klaim sertifikasi otomatis. Untuk menelusuri panduan lain terkait penghawaan, kunjungi InteriorDesign.id.
